Этапы строительства
Этапы строительства
26 января 2021 г. состоялась торжественная церемония старта строительства кластера «Ломоносов» (65 тыс. кв. м.).
12 июля 2021 г. дан старт стройке кластеров «Образовательный (Управленческий)» (18 тыс. кв. м.) и «Междисциплинарный» (96 тыс. кв. м.)
12 июля 2021 г. дан старт стройке кластеров «Образовательный (Управленческий)» (18 тыс. кв. м.) и «Междисциплинарный» (96 тыс. кв. м.)
Образовательный кластер
Наши кластеры

Август 2023

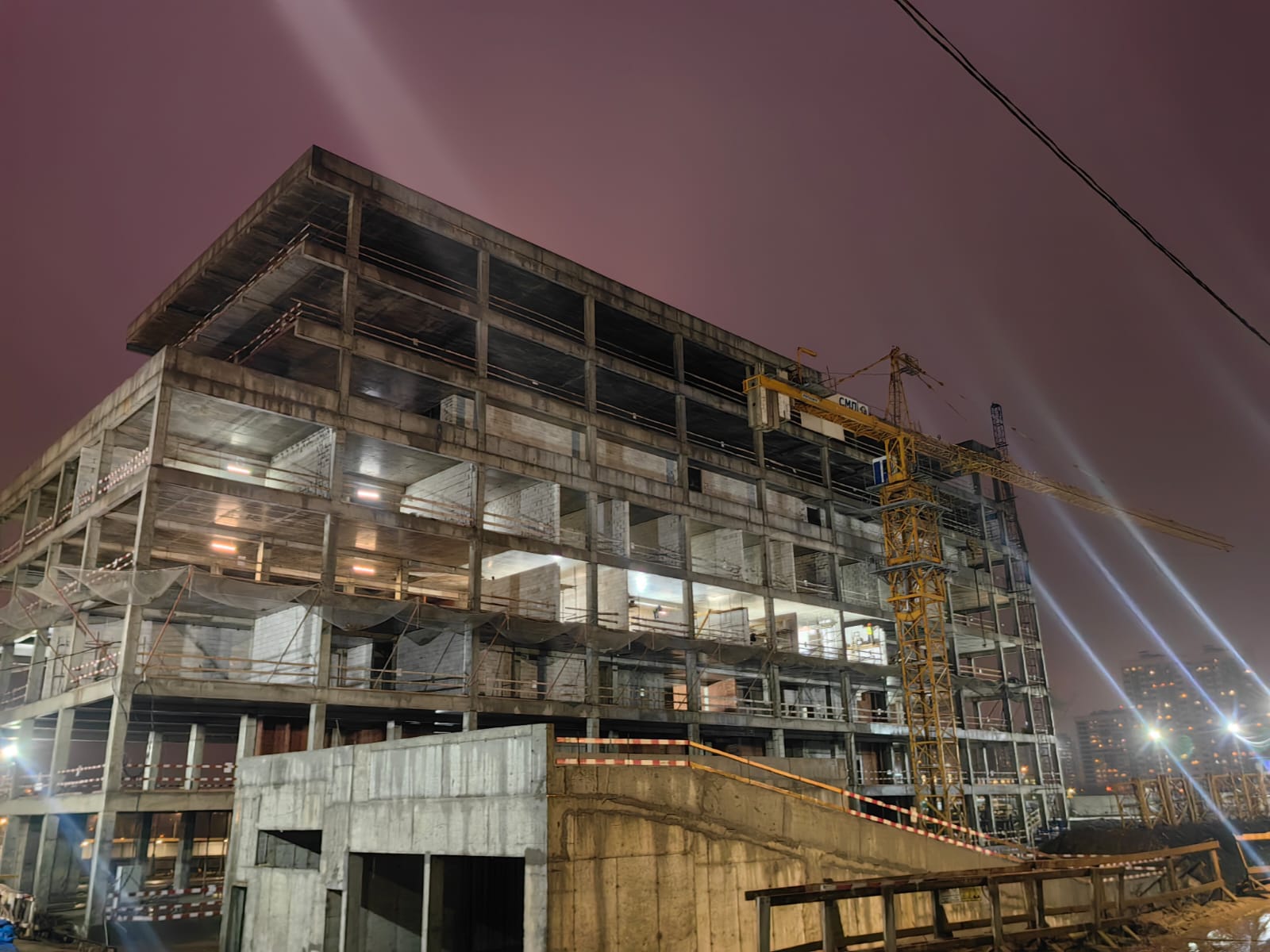

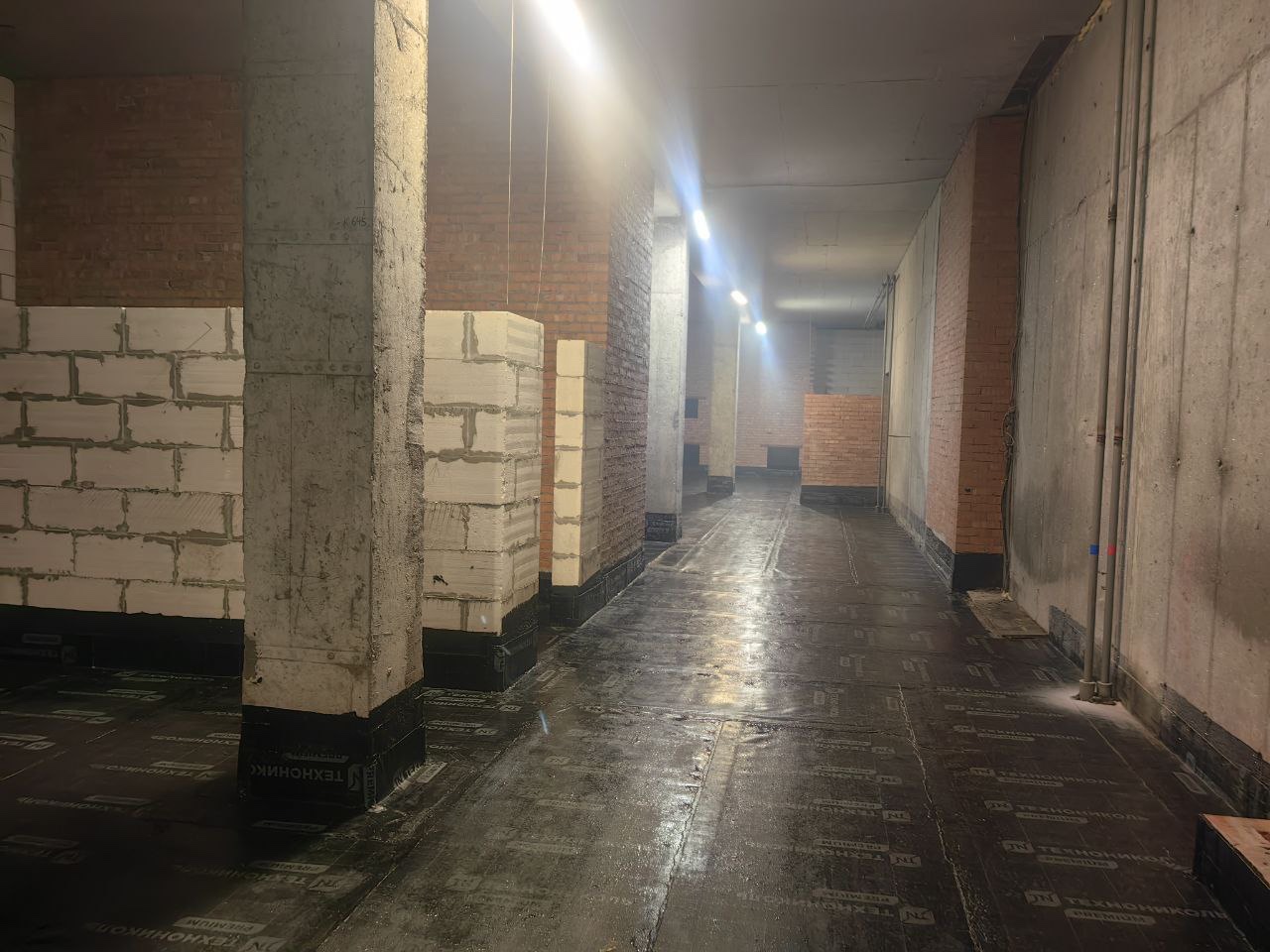

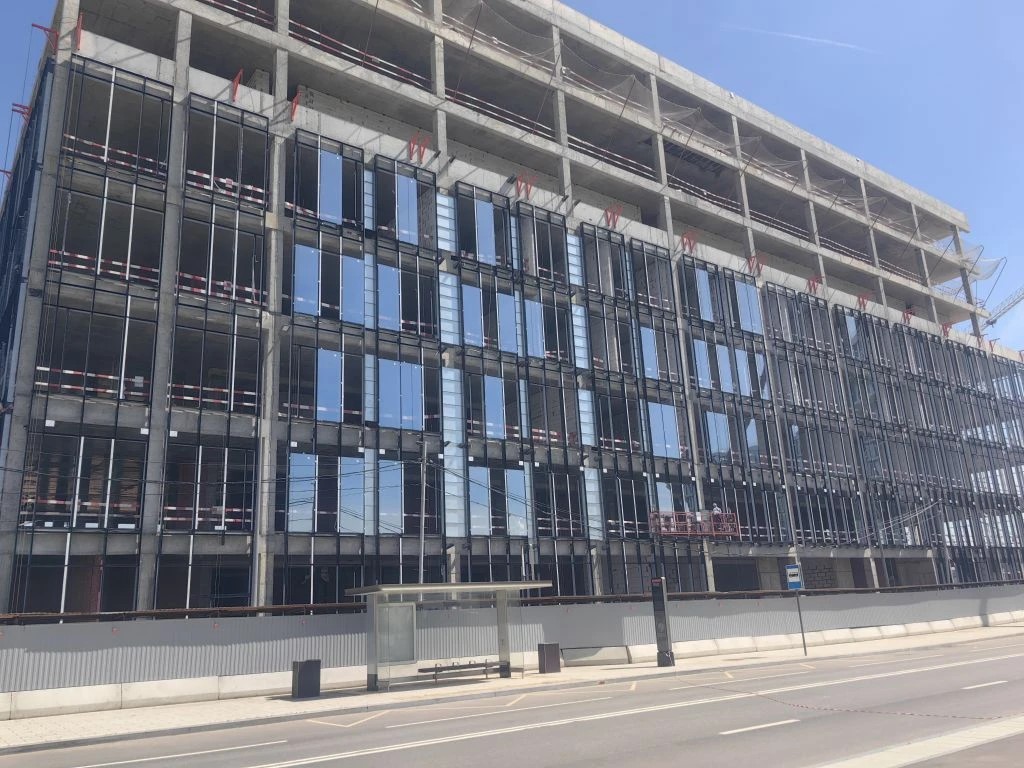

Производятся ремонтные работы в арендуемых помещениях, ведутся отделочные работы в зоне парковки.
Производятся ремонтные работы в арендуемых помещениях, ведутся отделочные работы в зоне парковки.

Июль 2023

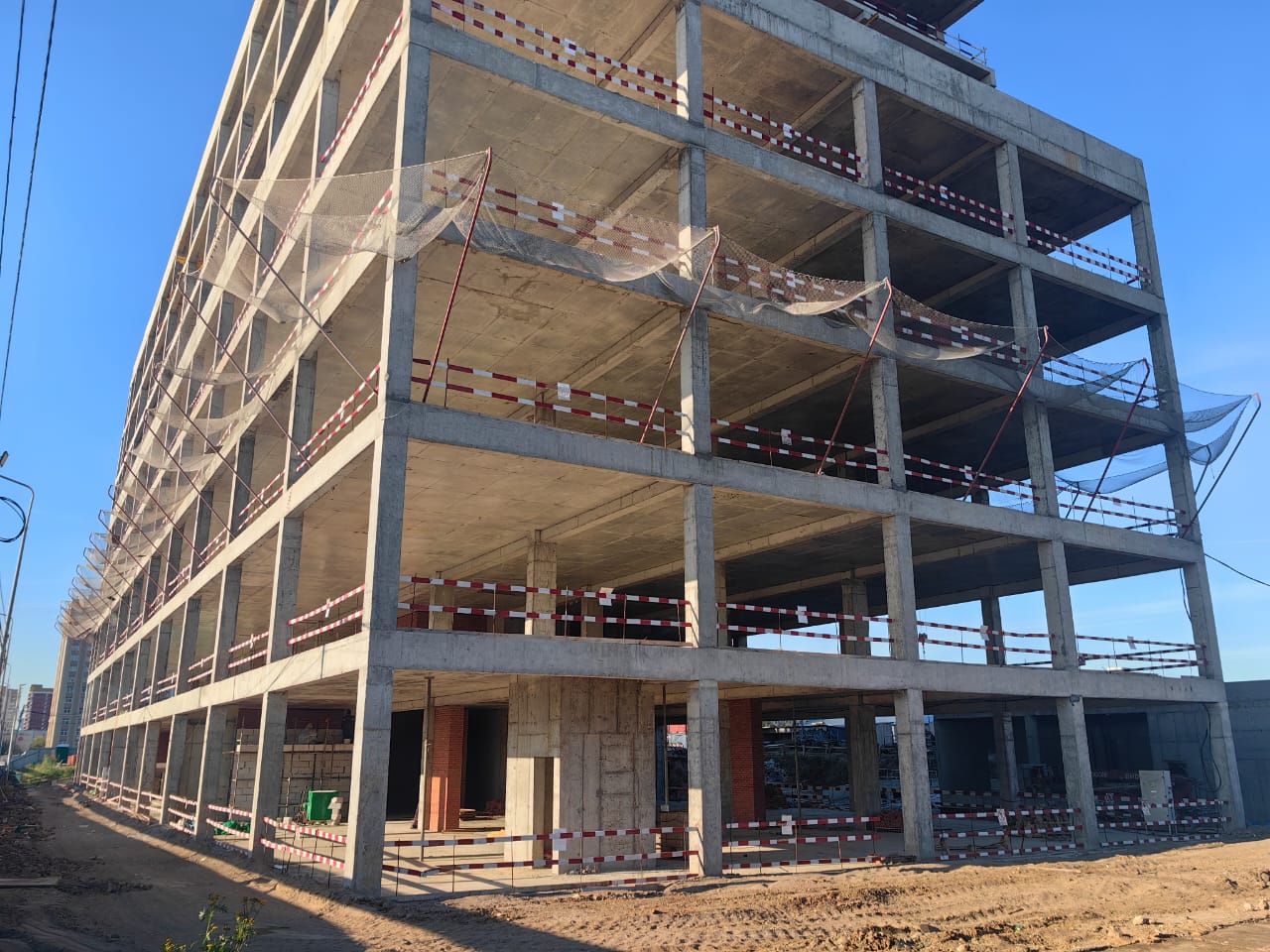

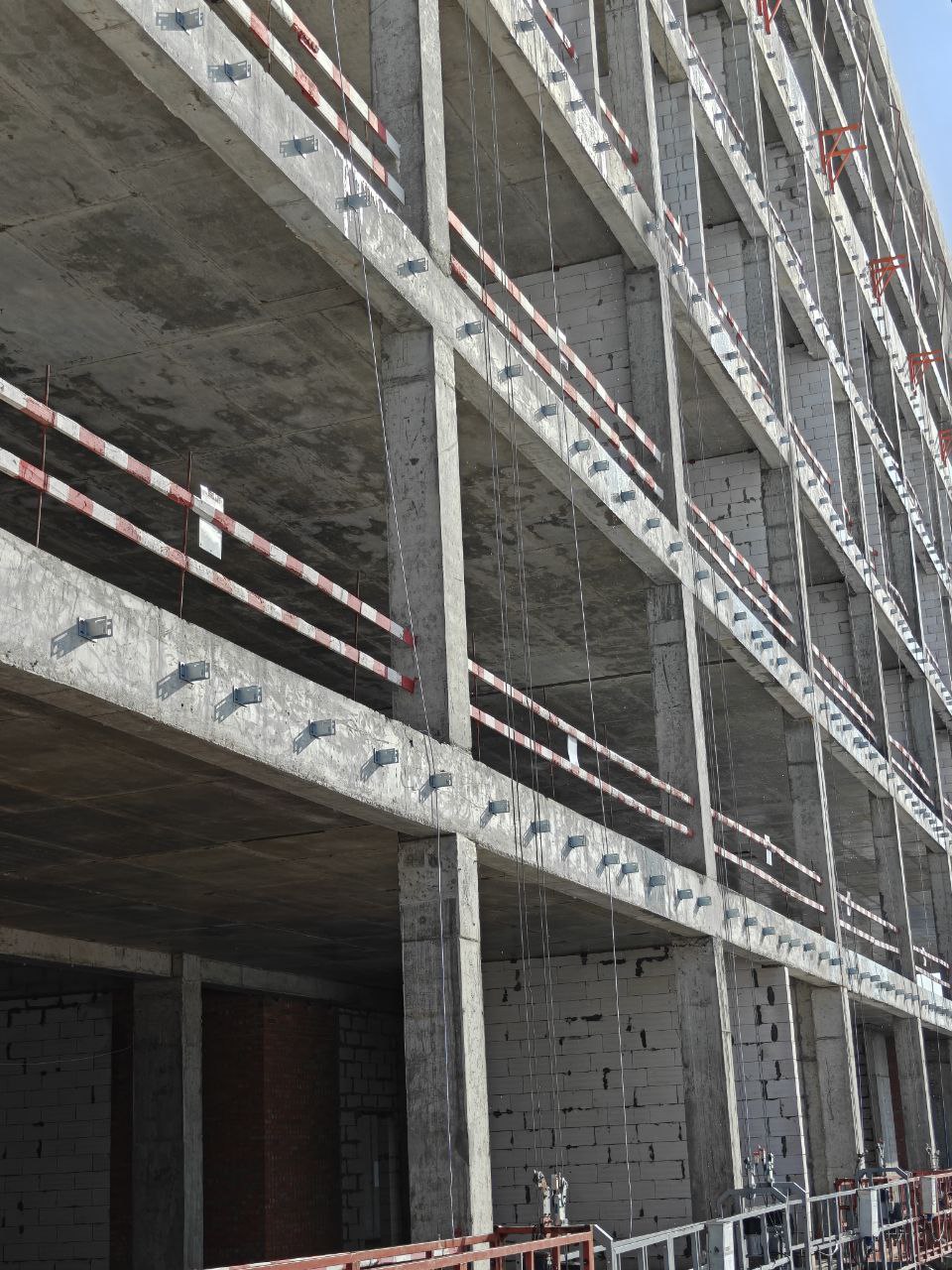

Фасады выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения, оборудование ИТП, оборудование пожарной станции, оборудование холодоснабжения, вентиляционное оборудование, а также выполнены работы по благоустройству территории. Выполняются пуско-наладочные работы по инженерным системам.
Фасады выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения, оборудование ИТП, оборудование пожарной станции, оборудование холодоснабжения, вентиляционное оборудование, а также выполнены работы по благоустройству территории. Выполняются пуско-наладочные работы по инженерным системам.

Июнь 2023
Фасады выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения, оборудование ИТП, оборудование пожарной станции, оборудование холодоснабжения, вентиляционное оборудование, а также выполняются работы по благоустройству территории. Выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания и устройству архитектурной подсветки здания и ведутся работы по устройству наружных инженерных систем.
Фасады выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения, оборудование ИТП, оборудование пожарной станции, оборудование холодоснабжения, вентиляционное оборудование, а также выполняются работы по благоустройству территории. Выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания и устройству архитектурной подсветки здания и ведутся работы по устройству наружных инженерных систем.

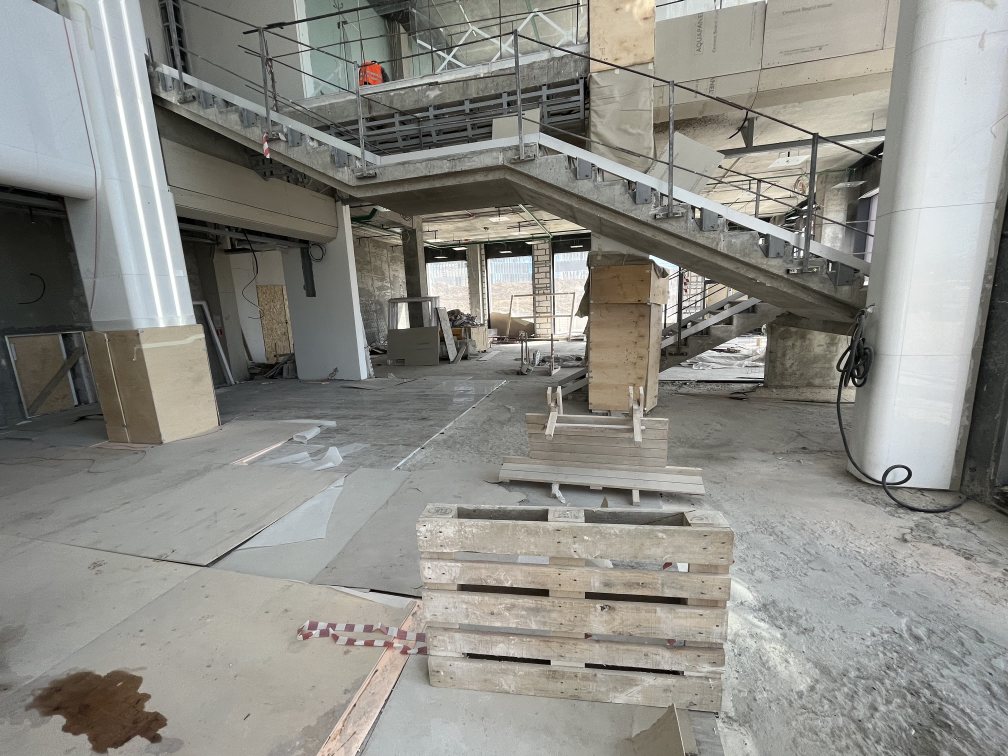

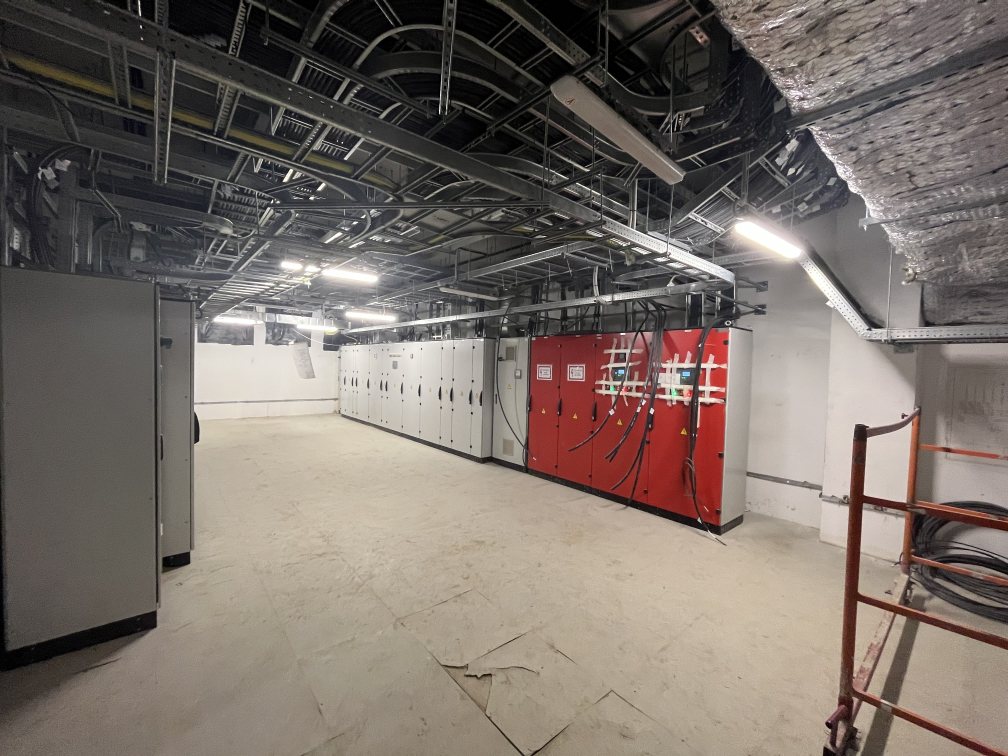

Май 2023
Фасады выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения, оборудование ИТП, оборудование пожарной станции, оборудование холодоснабжения, вентиляционное оборудование, а также выполняются работы по благоустройству территории. Выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания и устройству архитектурной подсветки здания и ведутся работы по устройству наружных инженерных систем.
Фасады выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения, оборудование ИТП, оборудование пожарной станции, оборудование холодоснабжения, вентиляционное оборудование, а также выполняются работы по благоустройству территории. Выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания и устройству архитектурной подсветки здания и ведутся работы по устройству наружных инженерных систем.

Апрель 2023
Фасады с -1 по 15 этаж выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения, оборудование ИТП, оборудование пожарной станции, оборудование холодоснабжения, вентиляционное оборудование. Выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания и устройству архитектурной подсветки здания, а также ведутся работы по устройству наружных инженерных систем.
Фасады с -1 по 15 этаж выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения, оборудование ИТП, оборудование пожарной станции, оборудование холодоснабжения, вентиляционное оборудование. Выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания и устройству архитектурной подсветки здания, а также ведутся работы по устройству наружных инженерных систем.

Март 2023
Фасады со 2 по 15 этаж выполнены в полном объеме, а на 1 этаже работы выполняются, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования, выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания и устройству архитектурной подсветки здания, а также ведутся работы по устройству наружных инженерных систем.
Фасады со 2 по 15 этаж выполнены в полном объеме, а на 1 этаже работы выполняются, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования, выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания и устройству архитектурной подсветки здания, а также ведутся работы по устройству наружных инженерных систем.

Февраль 2023
Выполняются работы по устройству фасадов с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования, выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания и устройству архитектурной подсветки здания, а также ведутся работы по устройству наружных инженерных систем.
Выполняются работы по устройству фасадов с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования, выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания и устройству архитектурной подсветки здания, а также ведутся работы по устройству наружных инженерных систем.

Январь 2023
Выполняются работы по устройству фасадов с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования, выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания, а также ведутся работы по устройству архитектурной подсветки здания.
Выполняются работы по устройству фасадов с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования, выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания, а также ведутся работы по устройству архитектурной подсветки здания.

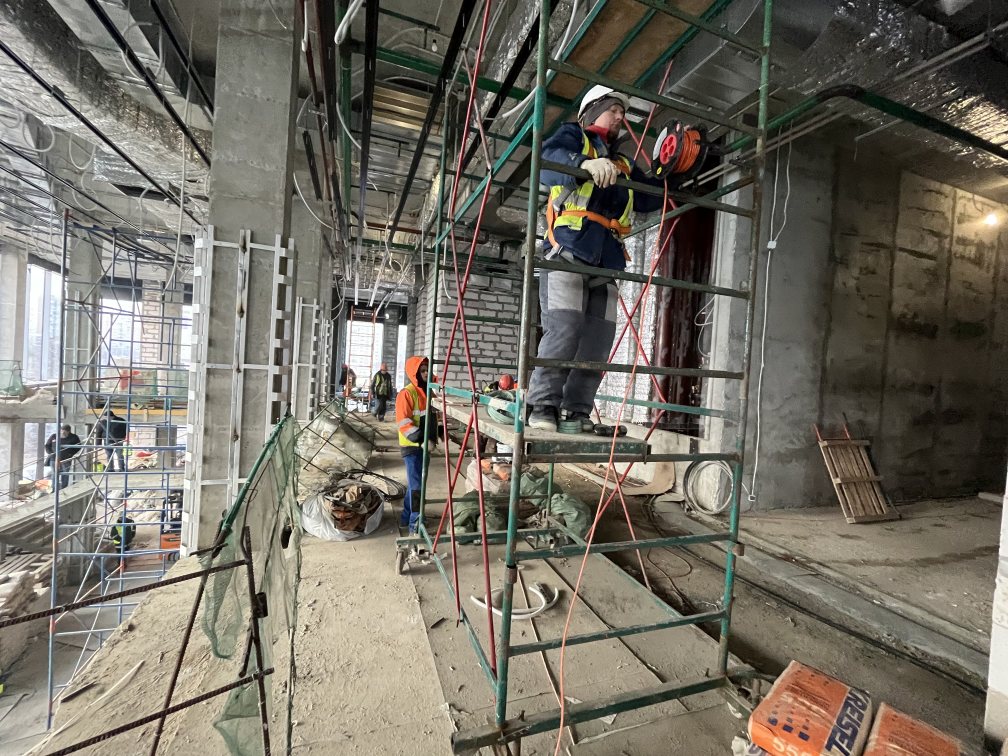

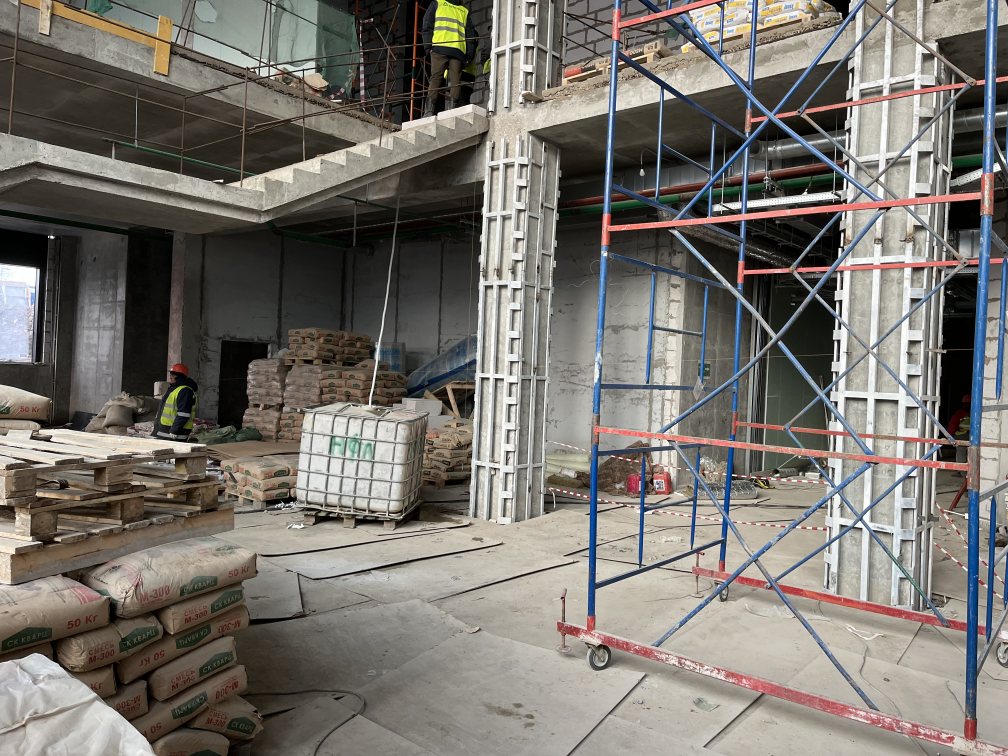

Декабрь 2022
Выполняются работы по устройству фасадов с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования, а также выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания.
Выполняются работы по устройству фасадов с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования, а также выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания.

Ноябрь 2022
Выполняются работы по устройству кровли на подземной автостоянки, фасадные работы с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, а также выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания.
Выполняются работы по устройству кровли на подземной автостоянки, фасадные работы с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, а также выполняются работы по монтажу внутренних инженерных систем в подземной и надземной части здания.

Октябрь 2022
Выполняются работы по устройству кровли, фасадные работы с 1 по 14 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной части, а также выполняются работы по монтажу внутренних инженерных систем.
Выполняются работы по устройству кровли, фасадные работы с 1 по 14 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной части, а также выполняются работы по монтажу внутренних инженерных систем.

Сентябрь 2022
Выполняются работы по устройству кровли, фасадные работы с 1 по 13 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной части, а также выполняются работы по монтажу внутренних инженерных систем.
Выполняются работы по устройству кровли, фасадные работы с 1 по 13 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной части, а также выполняются работы по монтажу внутренних инженерных систем.

Август 2022
Выполняются работы по устройству монолитной наружной ж/б лестницы, въездной (выездной) рампы с подземной автостоянки, фасадные работы со 2 по 12 этаж, устройство внутренних стен и перегородок, а также выполняются работы по монтажу внутренних инженерных систем.
Выполняются работы по устройству монолитной наружной ж/б лестницы, въездной (выездной) рампы с подземной автостоянки, фасадные работы со 2 по 12 этаж, устройство внутренних стен и перегородок, а также выполняются работы по монтажу внутренних инженерных систем.

Июль 2022
Выполняются работы по устройству монолитной наружной ж/б лестницы, въездной (выездной) рампы с подземной автостоянки, а также фасадные работы со 2 по 8 этаж, устройство внутренних стен и перегородок и выполняются работы по монтажу инженерных систем.
Выполняются работы по устройству монолитной наружной ж/б лестницы, въездной (выездной) рампы с подземной автостоянки, а также фасадные работы со 2 по 8 этаж, устройство внутренних стен и перегородок и выполняются работы по монтажу инженерных систем.

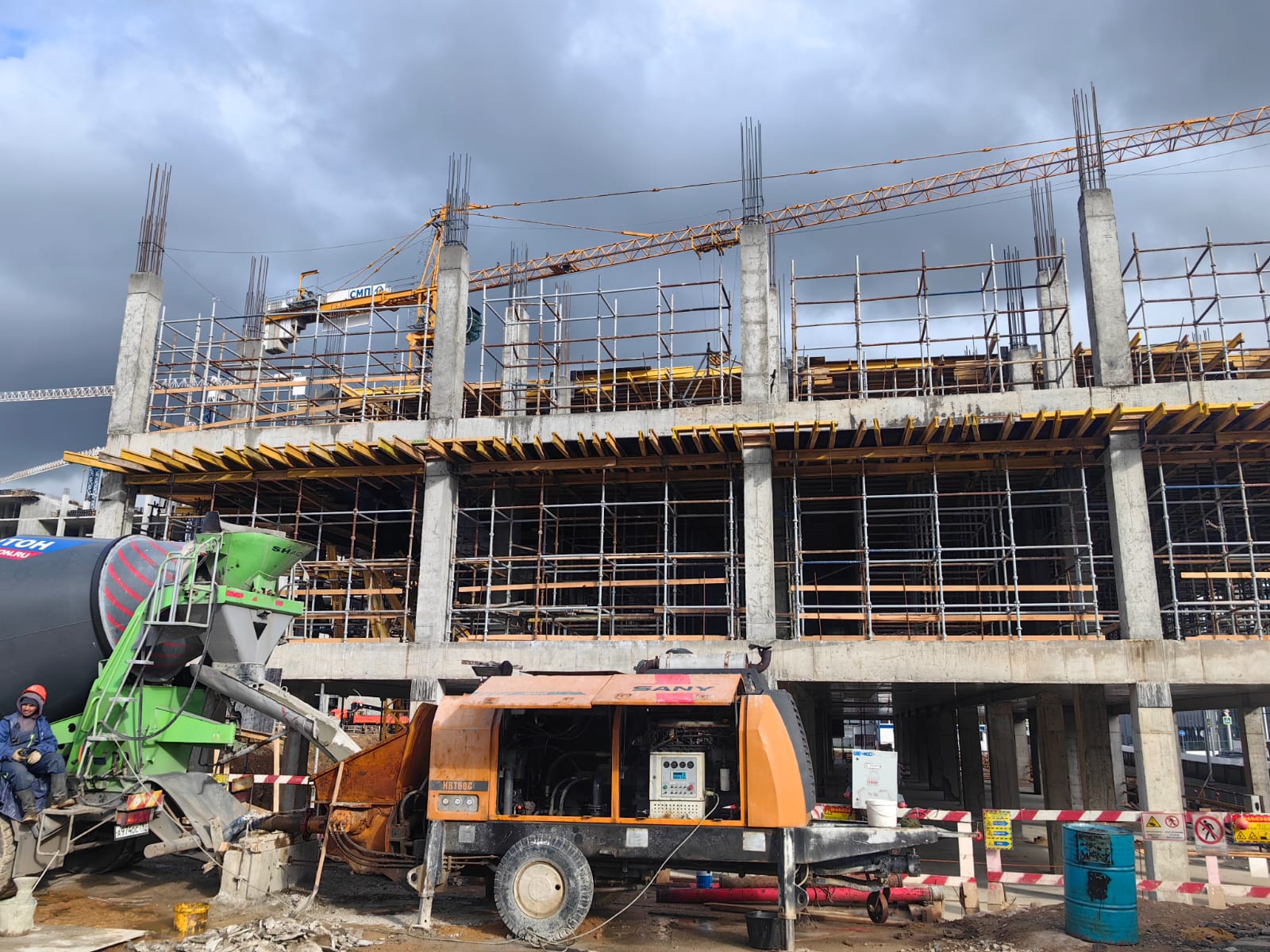

Выполняются несущие монолитные железобетонные конструкции здания на 15 этаже (стены, колонны), а также фасадные работы со 2 по 5 этаж с 10.03.2022 по 11.05.2022

Выполняются несущие монолитные железобетонные конструкции здания на 15 этаже (стены, колонны), а также фасадные работы со 2 по 5 этаж с 10.03.2022 по 11.05.2022

Возведение монолитных конструкций "9 этажа" в период с 01.03.2022 по 10.03.2022

Возведение монолитных конструкций "9 этажа" в период с 01.03.2022 по 10.03.2022

Возведение монолитных конструкций "8 этажа" в период с 19.02.2022 по 01.03.2022

Возведение монолитных конструкций "8 этажа" в период с 19.02.2022 по 01.03.2022

Возведение монолитных конструкций "7 этажа" в период с 09.02.2022 по 19.02.2022

Возведение монолитных конструкций "7 этажа" в период с 09.02.2022 по 19.02.2022

Возведение монолитных конструкций "6 этажа" в период с 29.01.2022 по 09.02.2022

Возведение монолитных конструкций "6 этажа" в период с 29.01.2022 по 09.02.2022

Возведение монолитных конструкций "5 этажа" в период с 20.01.2022 по 29.01.2022

Возведение монолитных конструкций "5 этажа" в период с 20.01.2022 по 29.01.2022

Возведение монолитных конструкций "4 этажа" в период с 11.01.2022 по 20.01.2022

Возведение монолитных конструкций "4 этажа" в период с 11.01.2022 по 20.01.2022

Возведение монолитных конструкций "3 этажа" в период с 03.01.2022 по 11.01.2022

Возведение монолитных конструкций "3 этажа" в период с 03.01.2022 по 11.01.2022

Возведение монолитных конструкций "2 этажа" в период с 15.12.2021 по 31.12.2021

Возведение монолитных конструкций "2 этажа" в период с 15.12.2021 по 31.12.2021

Возведение монолитных конструкций "1 этажа" в период с 02.12.2021 по 15.12.2021

Возведение монолитных конструкций "1 этажа" в период с 02.12.2021 по 15.12.2021

Возведение монолитных конструкций "0 этажа" в период с 19.11.2021 по 02.12.2021

Возведение монолитных конструкций "0 этажа" в период с 19.11.2021 по 02.12.2021

Возведение монолитных конструкций "-1 этажа" в период с 24.10.2021 по 19.11.2021

Возведение монолитных конструкций "-1 этажа" в период с 24.10.2021 по 19.11.2021

Возведение фундаментной плиты в период с 08.10.2021 по 24.10.2021

Возведение фундаментной плиты в период с 08.10.2021 по 24.10.2021

Устройство горизонтальной изоляции в период с 27.09.2021 по 08.10.2021

Устройство горизонтальной изоляции в период с 27.09.2021 по 08.10.2021

Устройство бетонной подготовки под фундаментную плиту в период с 09.09.2021 по 27.09.2021

Устройство бетонной подготовки под фундаментную плиту в период с 09.09.2021 по 27.09.2021

Устройство свайного поля в период с 30.06.2021 по 09.09.2021

Устройство свайного поля в период с 30.06.2021 по 09.09.2021

Разработка котлована в период с 02.06.2021 по 29.06.2021

Разработка котлована в период с 02.06.2021 по 29.06.2021
Междисциплинарный кластер
Наши кластеры

Август 2023

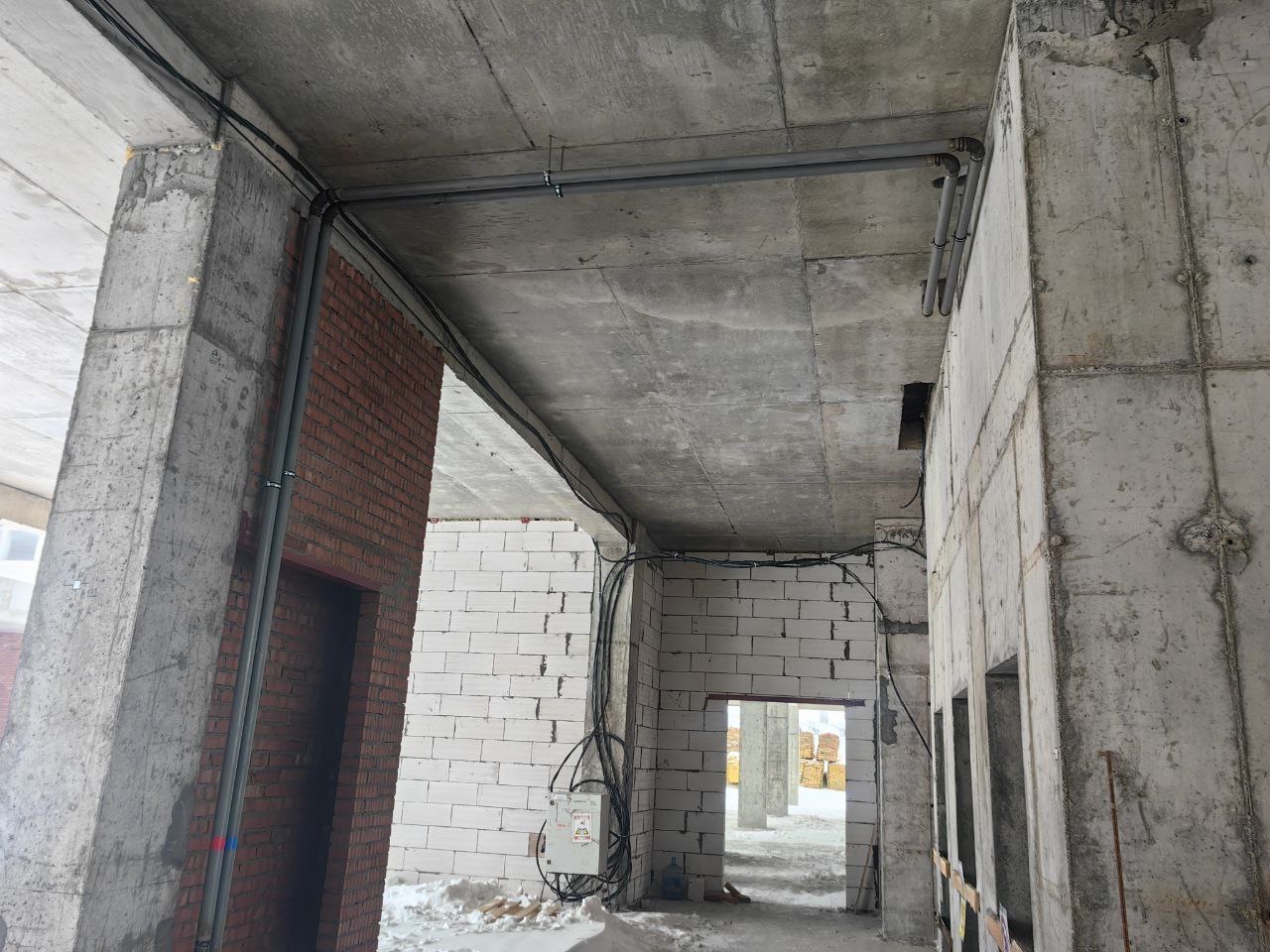

Работы ведутся по шлифовке бетонной поверхности колонн, стен и потолков на 7,8,9 этаже.
Работы ведутся по шлифовке бетонной поверхности колонн, стен и потолков на 7,8,9 этаже.

Июль 2023
Работы ведутся по шлифовке бетонной поверхности потолков на 2,3,4,5,6 этажах.
Работы ведутся по шлифовке бетонной поверхности потолков на 2,3,4,5,6 этажах.

Июнь 2023
Работы ведутся на 1,2,3,4,5 этаже по шлифовке бетонной поверхности стен и колонн.
Работы ведутся на 1,2,3,4,5 этаже по шлифовке бетонной поверхности стен и колонн.

Май 2023

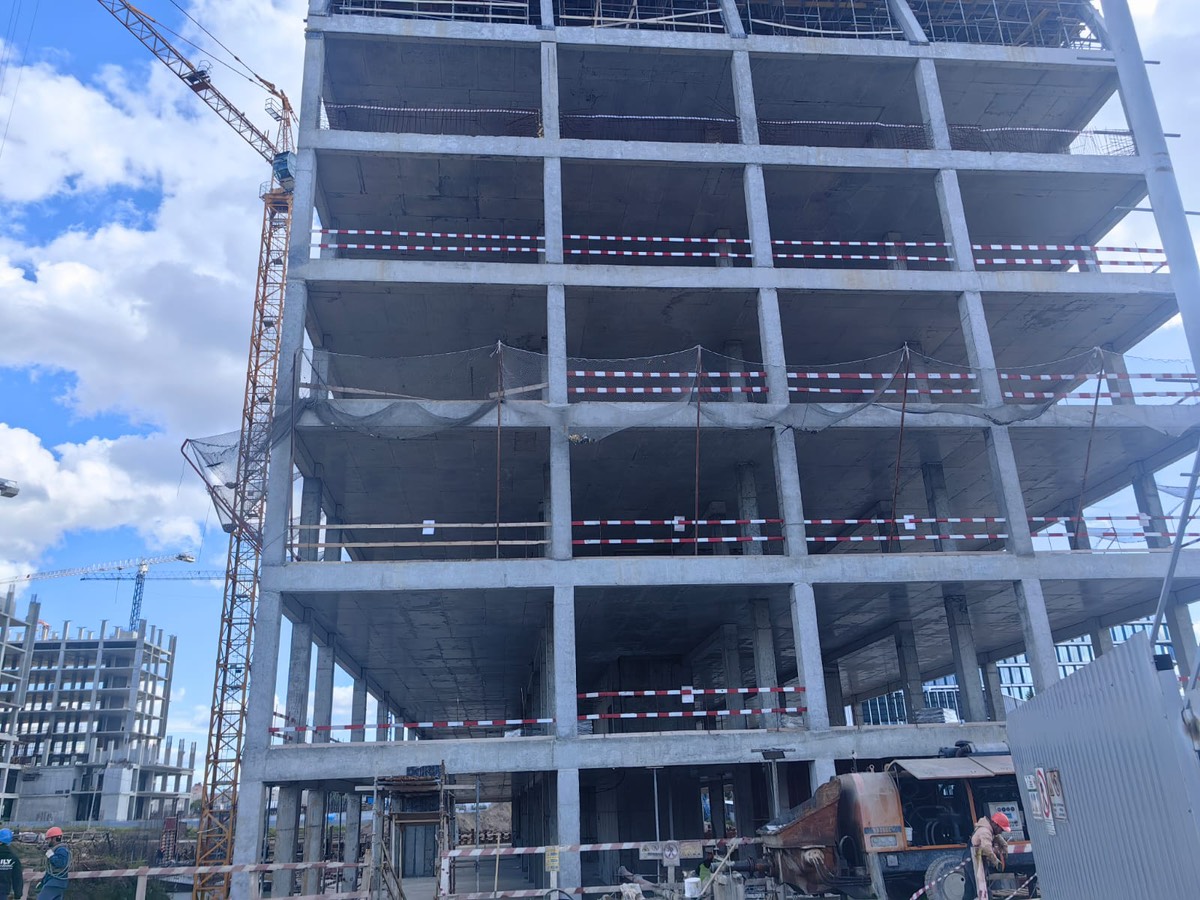

Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 8 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.
Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 8 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.

Апрель 2023
Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 8 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.
Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 8 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.

Март 2023
Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 8 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.
Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 8 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.

Февраль 2023
Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 7 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.
Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 7 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.

Январь 2023
Выполняются работы по устройству возведения монолитных конструкций здания на 7,8 этаже блок 1, на 5,6 этаже в блоках 2,3, а также на 5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.
Выполняются работы по устройству возведения монолитных конструкций здания на 7,8 этаже блок 1, на 5,6 этаже в блоках 2,3, а также на 5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.

Декабрь 2022
Выполняются работы по устройству возведения монолитных конструкций здания на 7 этаже блок 1, на 4,5,6 этаже в блоках 2,3, а также на 5 блоке возводятся вертикальные конструкции на -1 этаже.
Выполняются работы по устройству возведения монолитных конструкций здания на 7 этаже блок 1, на 4,5,6 этаже в блоках 2,3, а также на 5 блоке возводятся вертикальные конструкции на -1 этаже.

Ноябрь 2022
Выполняются работы по устройству возведения монолитных конструкций здания на 3,4,5 этаже в блоках 1,2,3, а также на 5 блоке возводятся вертикальные конструкции на -1 этаже.
Выполняются работы по устройству возведения монолитных конструкций здания на 3,4,5 этаже в блоках 1,2,3, а также на 5 блоке возводятся вертикальные конструкции на -1 этаже.

Октябрь 2022
Выполняются работы по устройству возведения монолитных конструкций здания на 3,4,5 этаже в блоках 1,2,3.
Выполняются работы по устройству возведения монолитных конструкций здания на 3,4,5 этаже в блоках 1,2,3.

Сентябрь 2022

Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 6 и 7 блоке, монолитное железобетонное перекрытие на 2 этаже блока №1, а также вертикальные монолитные конструкции (стены и колонны) на 2,3 этаже.
Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 6 и 7 блоке, монолитное железобетонное перекрытие на 2 этаже блока №1, а также вертикальные монолитные конструкции (стены и колонны) на 2,3 этаже.

Август 2022
Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 5 и 6 блоке, а также вертикальные монолитные конструкции (стены и колонны) на 2 этаже.
Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 5 и 6 блоке, а также вертикальные монолитные конструкции (стены и колонны) на 2 этаже.

Июль 2022
Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 5 и 6 блоке.
Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 5 и 6 блоке.

Июль 2022
Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 5 и 6 блоке.
Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 5 и 6 блоке.

Выполняются несущие монолитные железобетонные конструкции здания на 2 этаже (колонны) в период с 14.03.2022 по 11.05.2022

Выполняются несущие монолитные железобетонные конструкции здания на 1 этаже (стены, колонны и плита перекрытия) в период с 14.03.2022 по 11.05.2022

Возведение монолитных конструкций «-1 этажа» в период с 03.01.2022 по 14.03.2022

Возведение монолитных конструкций «-1 этажа» в период с 03.01.2022 по 14.03.2022

Возведение монолитных конструкций «-1 этажа» в период с 03.01.2022 по 14.03.2022

Возведение монолитных конструкций «-1 этажа» в период с 03.01.2022 по 14.03.2022

Возведение фундаментной плиты в период с 22.11.2021 по 01.03.2022

Возведение фундаментной плиты в период с 22.11.2021 по 01.03.2022

Возведение фундаментной плиты в период с 22.11.2021 по 01.03.2022

Возведение фундаментной плиты в период с 22.11.2021 по 01.03.2022

Устройство горизонтальной гидроизоляции и цементно-песчаной стяжки в период с 18.10.2021 по 22.11.2021

Устройство горизонтальной гидроизоляции и цементно-песчаной стяжки в период с 18.10.2021 по 22.11.2021

Устройство бетонной подготовки под фундаментную плиту в период с 06.08.2021 по 18.10.2021

Устройство бетонной подготовки под фундаментную плиту в период с 06.08.2021 по 18.10.2021

Устройство бетонной подготовки под фундаментную плиту в период с 06.08.2021 по 18.10.2021

Устройство бетонной подготовки под фундаментную плиту в период с 06.08.2021 по 18.10.2021

Разработка котлована в период с 02.06.2021 по 06.08.2021

Разработка котлована в период с 02.06.2021 по 06.08.2021

Разработка котлована в период с 02.06.2021 по 06.08.2021

Разработка котлована в период с 02.06.2021 по 06.08.2021
Кластер Ломоносов
Наши кластеры

Январь 2023
Введен в эксплуатацию 19 января 2023 г.
Введен в эксплуатацию 19 января 2023 г.

Декабрь 2022

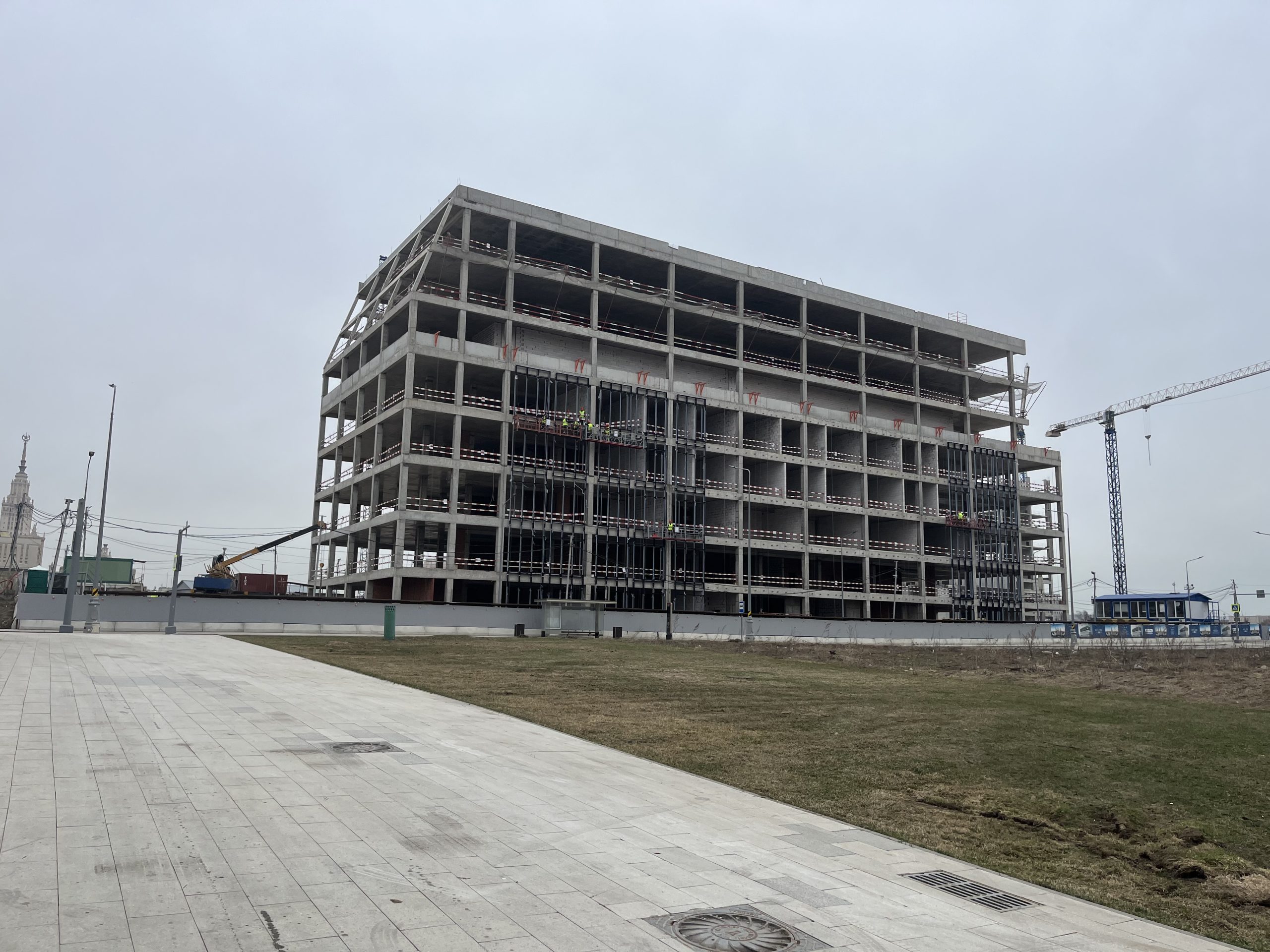

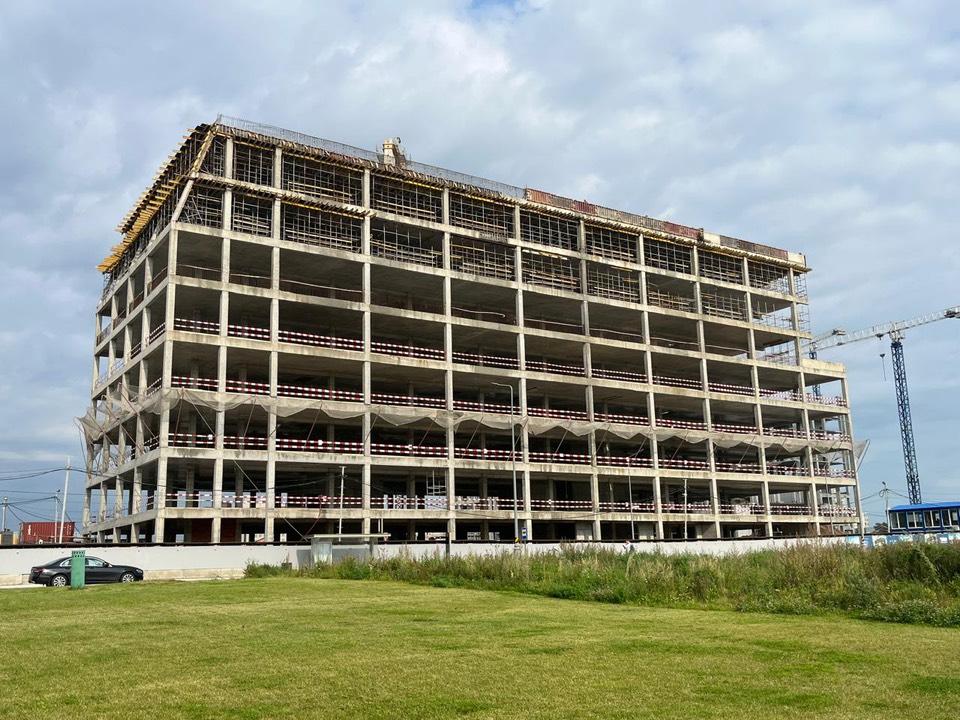

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Ноябрь 2022
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Октябрь 2022
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Октябрь 2022
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Октябрь 2022
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Октябрь 2022
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Сентябрь 2022
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Август 2022
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.
Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Июль 2022
Выполняются работы по устройству фасада, кровли, общестроительные и отделочные работы,а также выполняются работы по устройству внутренних инженерных систем.
Выполняются работы по устройству фасада, кровли, общестроительные и отделочные работы,а также выполняются работы по устройству внутренних инженерных систем.

Май 22

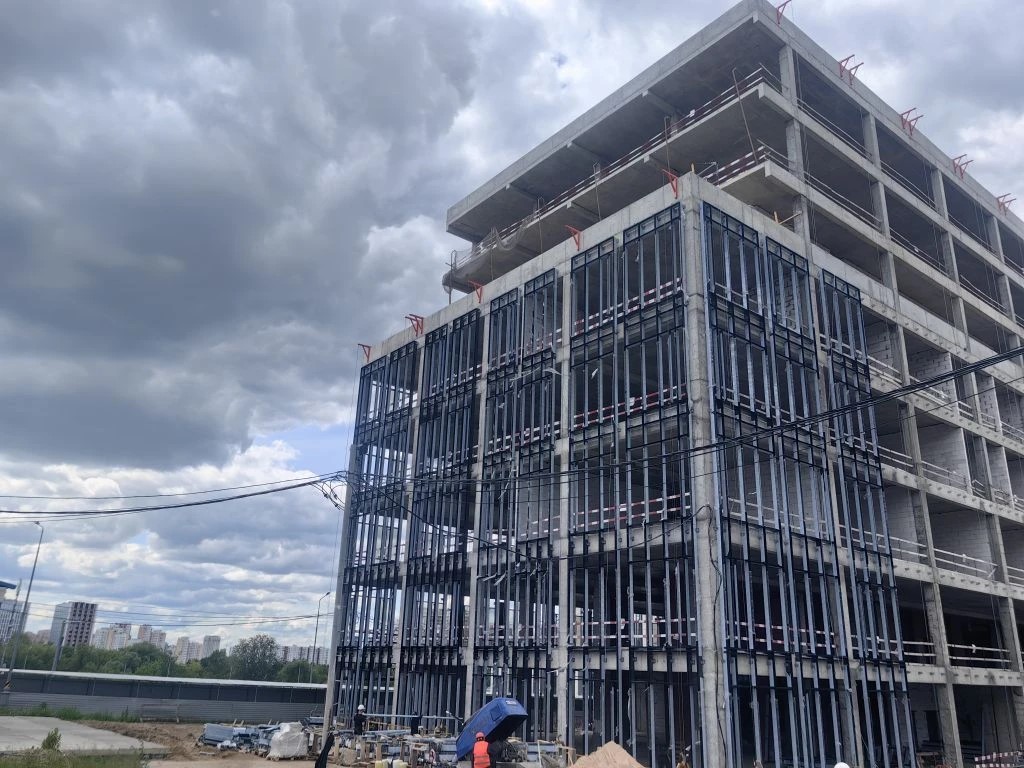

Выполняются работы по устройству фасада, общестроительные и отделочные работы, а также выполняются работы по устройству внутренних инженерных систем
Выполняются работы по устройству фасада, общестроительные и отделочные работы, а также выполняются работы по устройству внутренних инженерных систем

Апрель 22
Выполняются работы по устройству вент. фасада, кровельные работы, общестроительные и отделочные работы, а также работы по устройству инженерных систем
Выполняются работы по устройству вент. фасада, кровельные работы, общестроительные и отделочные работы, а также работы по устройству инженерных систем

Март 22
Устройство монолитного каркаса здания завершено, ведётся монтаж фасадных систем и внутренние работы
Устройство монолитного каркаса здания завершено, ведётся монтаж фасадных систем и внутренние работы

Февраль 22
Устройство монолитного каркаса здания (1-7 этажи) и монтаж фасада
Устройство монолитного каркаса здания (1-7 этажи) и монтаж фасада

Январь 22
Устройство монолитного каркаса здания (1-8 этажи)
Устройство монолитного каркаса здания (1-8 этажи)

Декабрь 21
Устройство монолитного каркаса здания (1-7 этажи)
Устройство монолитного каркаса здания (1-7 этажи)

Ноябрь 21
Устройство монолитного каркаса здания (1-6 этажи)
Устройство монолитного каркаса здания (1-6 этажи)

Октябрь 21
Устройство монолитного каркаса здания (1-5 этажи)
Устройство монолитного каркаса здания (1-5 этажи)

Сентябрь 21
Устройство монолитного каркаса здания (1-4 этажи)
Устройство монолитного каркаса здания (1-4 этажи)

Август 21
Устройство монолитного каркаса здания (1-2 этажи)
Устройство монолитного каркаса здания (1-2 этажи)

Июль 21
Устройство фундамента здания и подземного этажа
Устройство фундамента здания и подземного этажа

Июнь 21
Устройство фундаментной плиты здания
Устройство фундаментной плиты здания

Май 21
Устройство котлована здания и фундаментной подготовки
Устройство котлована здания и фундаментной подготовки

Апрель 21
Устройство котлована здания и фундаментной подготовки
Устройство котлована здания и фундаментной подготовки

Март 21
Устройство котлована здания
Устройство котлована здания
Наши Контакты
По всем вопросам обращайтесь:
Телефон: +7 (495) 939-20-15
Электронный адрес: info@sticmsu.ru
Юридический и почтовый адрес:
119234 г. Москва, ул. Ленинские горы, 1
По всем вопросам обращайтесь:
Телефон: +7 (495) 939-20-15
Электронный адрес: info@sticmsu.ru
Юридический и почтовый адрес:
119234 г. Москва, ул. Ленинские горы, 1
Подать заявку
- 1
- 2
- 3
- 4
- 5
Заполните пошаговую форму, чтобы стать резидентом одного из кластеров 1/5
Ваше ФИО
Заполните пошаговую форму, чтобы стать резидентом одного из кластеров 2/5
Контактный телефон
Заполните пошаговую форму, чтобы стать резидентом одного из кластеров 3/5
Контактный E-mail
Заполните пошаговую форму, чтобы стать резидентом одного из кластеров 4/5
Название компании
Заполните пошаговую форму, чтобы стать резидентом одного из кластеров 5/5
Сфера деятельности компании
Не заполнены обязательные поля
Пожалуйста, проверьте выделенные строки.
Пожалуйста, проверьте выделенные строки.
