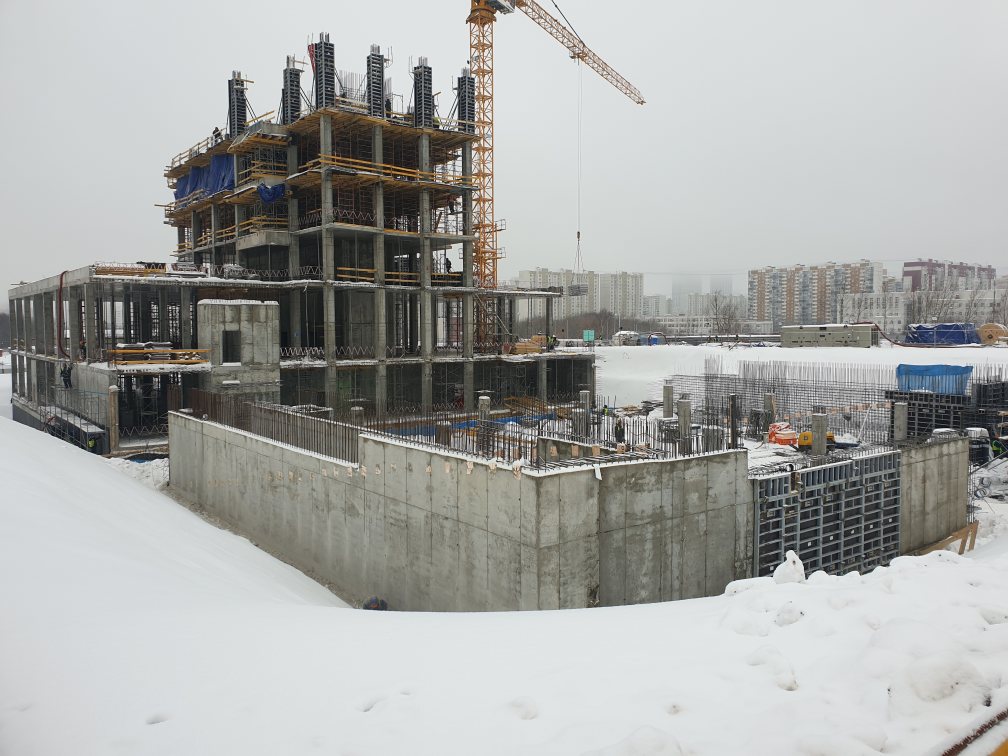

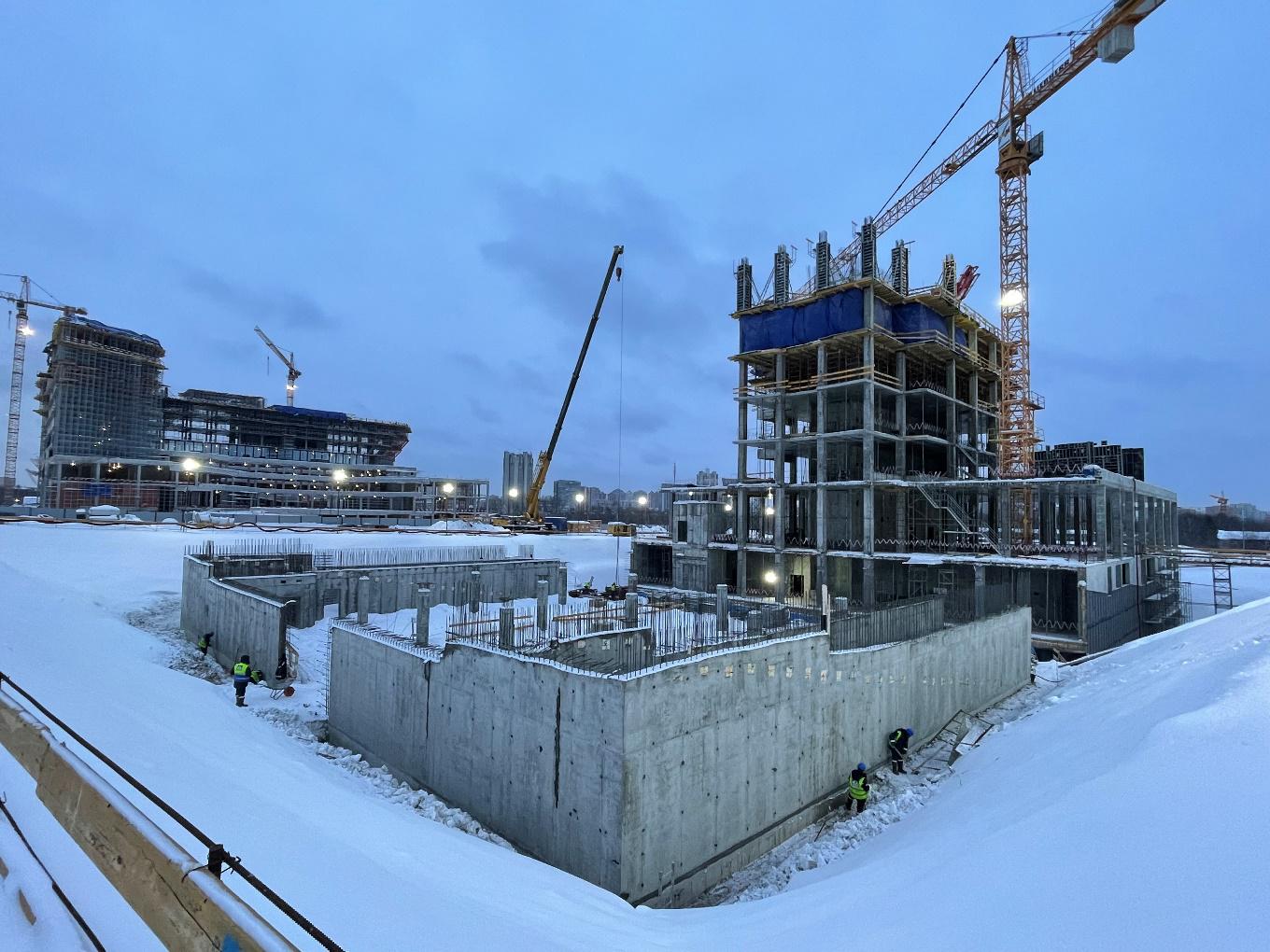

26 января 2021 г. состоялась торжественная церемония старта строительства кластера «Ломоносов» (65 тыс. кв. м.).
12 июля 2021 г. дан старт стройке кластеров «Образовательный (Управленческий)» (15 тыс. кв. м.) и «Междисциплинарный» (75 тыс. кв. м.)
Образовательный (Управленческий) кластер

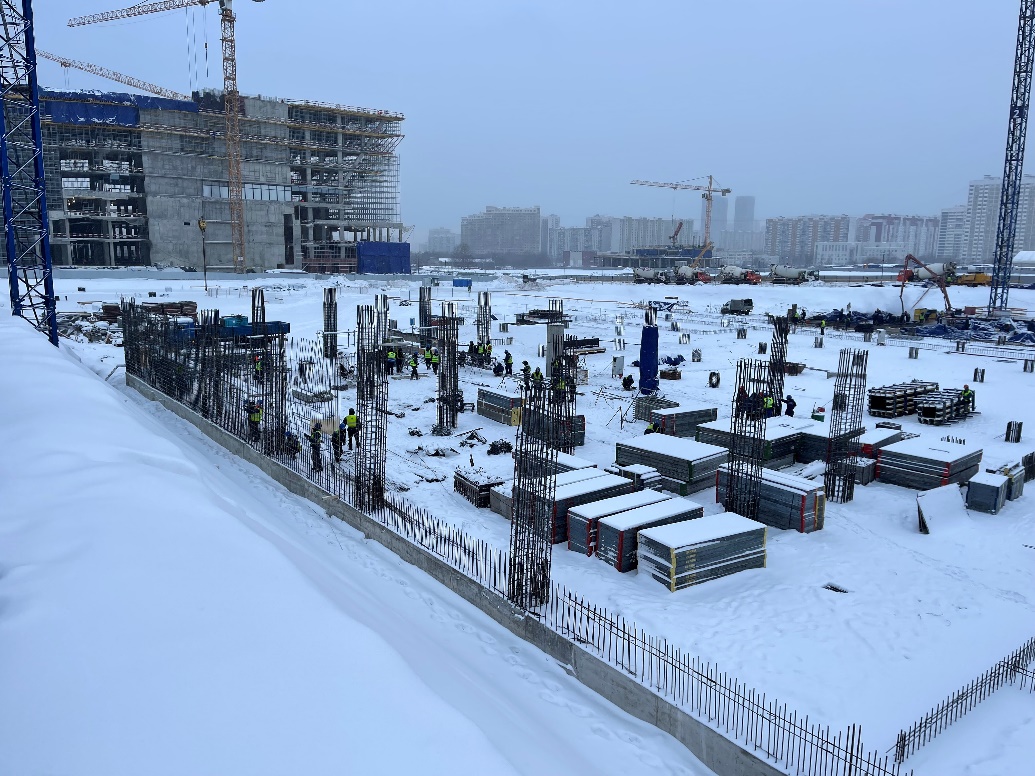

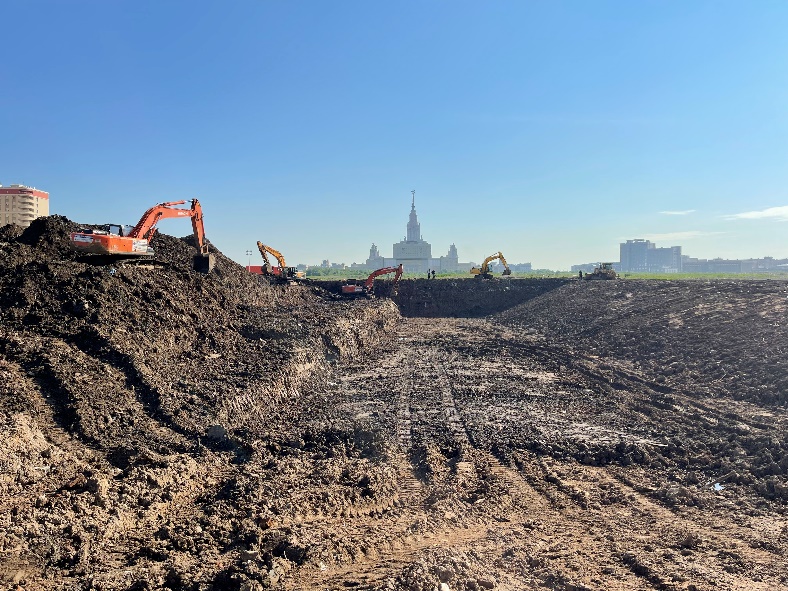

Разработка котлована в период с 02.06.2021 по 29.06.2021

Устройство свайного поля в период с 30.06.2021 по 09.09.2021

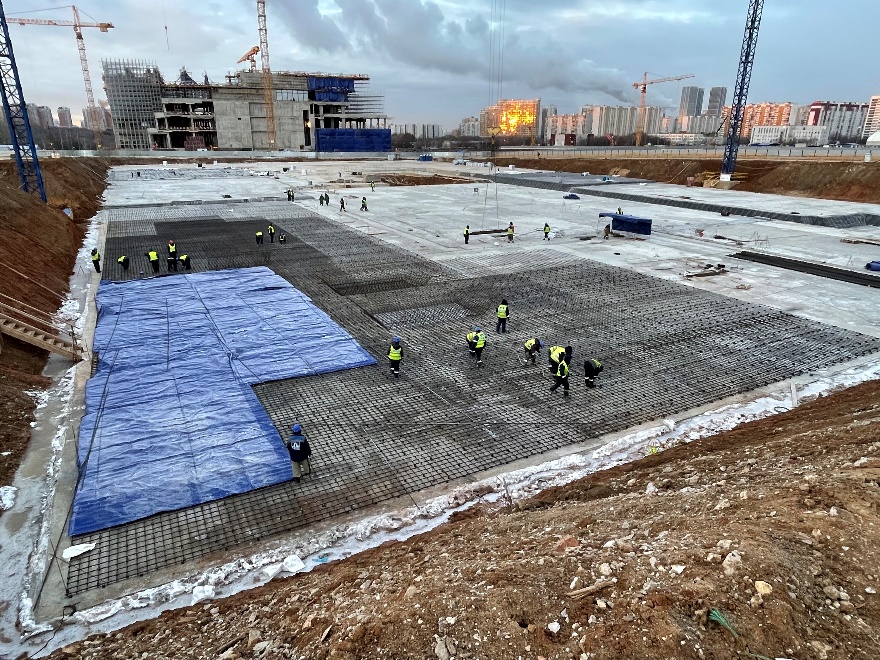

Устройство бетонной подготовки под фундаментную плиту в период с 09.09.2021 по 27.09.2021

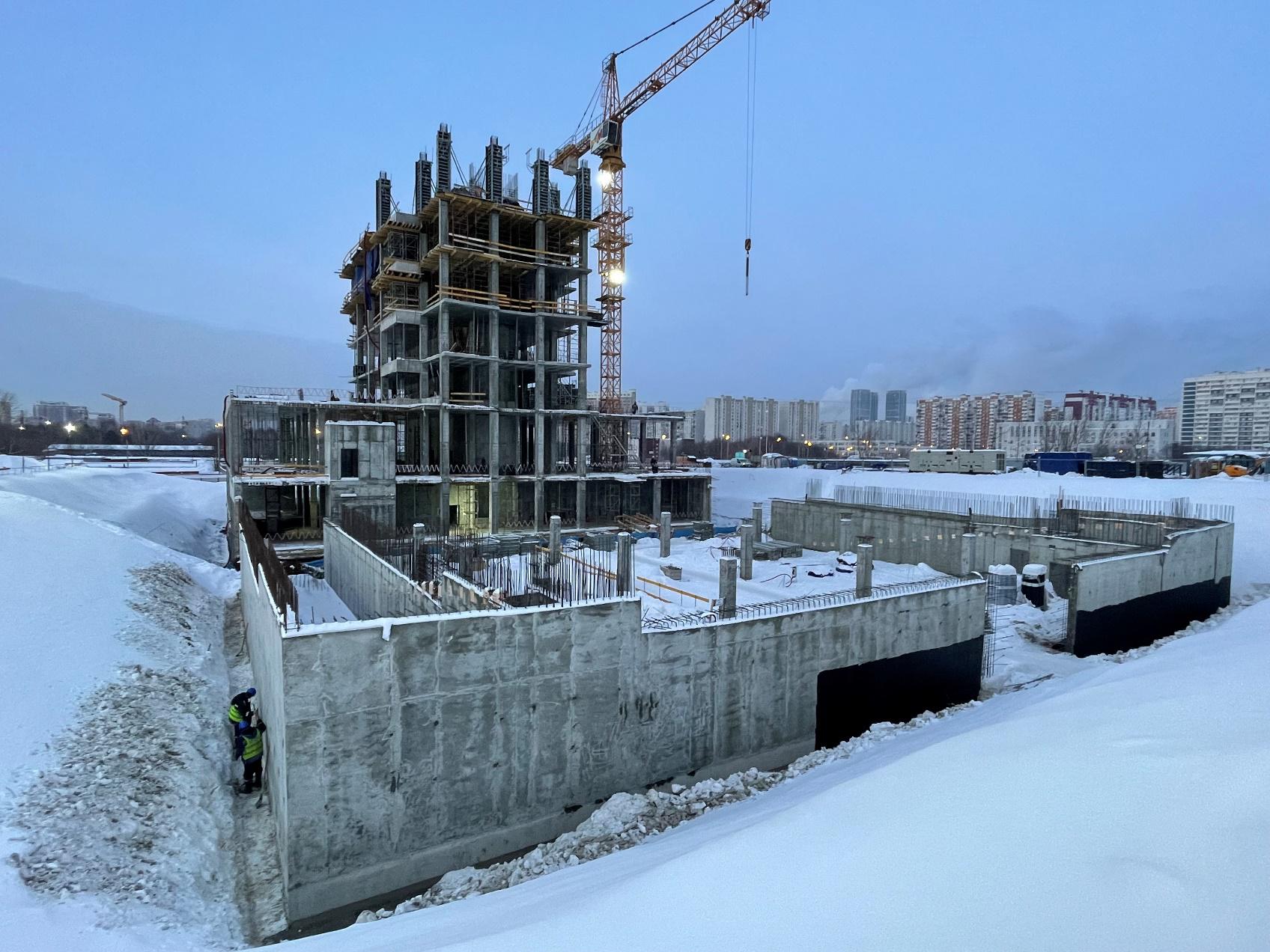

Устройство горизонтальной изоляции в период с 27.09.2021 по 08.10.2021

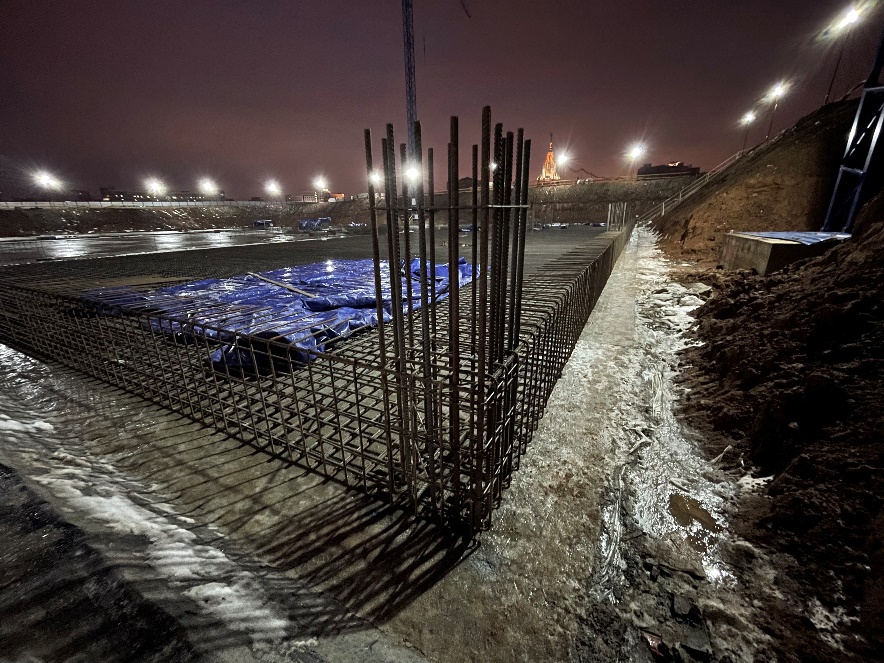

Возведение фундаментной плиты в период с 08.10.2021 по 24.10.2021

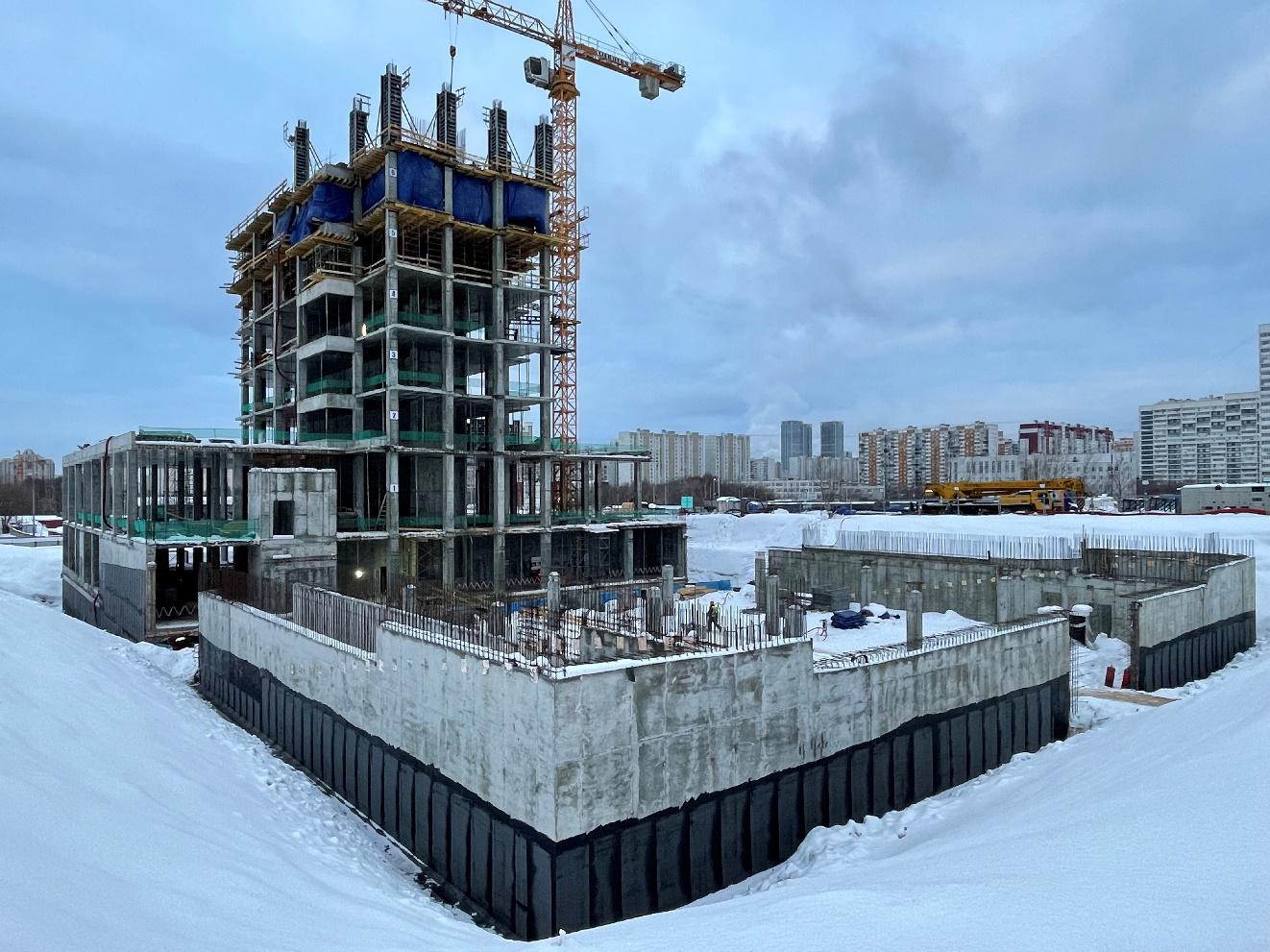

Возведение монолитных конструкций "-1 этажа" в период с 24.10.2021 по 19.11.2021

Возведение монолитных конструкций "0 этажа" в период с 19.11.2021 по 02.12.2021

Возведение монолитных конструкций "1 этажа" в период с 02.12.2021 по 15.12.2021

Возведение монолитных конструкций "2 этажа" в период с 15.12.2021 по 31.12.2021

Возведение монолитных конструкций "3 этажа" в период с 03.01.2022 по 11.01.2022

Возведение монолитных конструкций "4 этажа" в период с 11.01.2022 по 20.01.2022

Возведение монолитных конструкций "5 этажа" в период с 20.01.2022 по 29.01.2022

Возведение монолитных конструкций "6 этажа" в период с 29.01.2022 по 09.02.2022

Возведение монолитных конструкций "7 этажа" в период с 09.02.2022 по 19.02.2022

Возведение монолитных конструкций "8 этажа" в период с 19.02.2022 по 01.03.2022

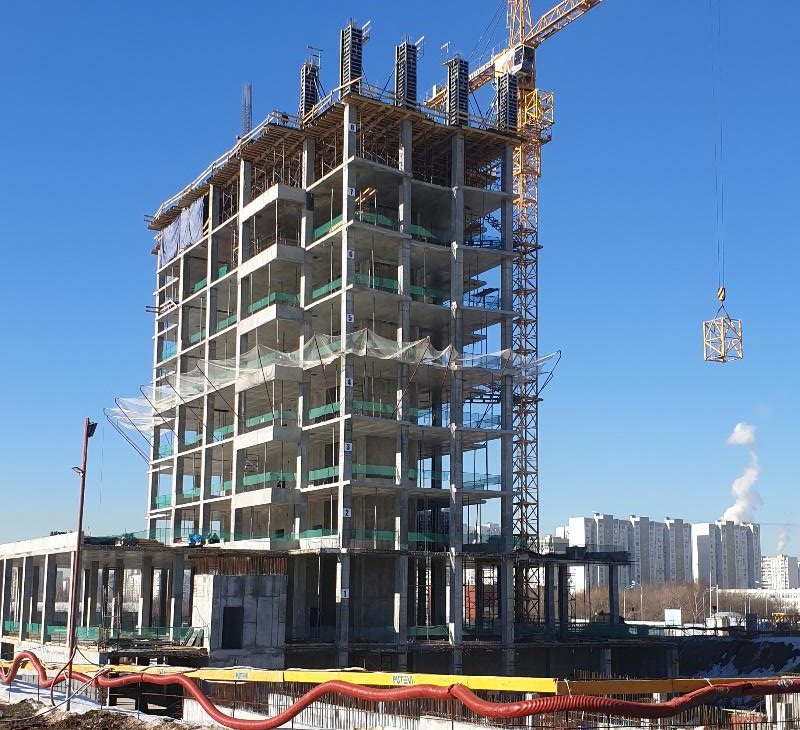

Возведение монолитных конструкций "9 этажа" в период с 01.03.2022 по 10.03.2022

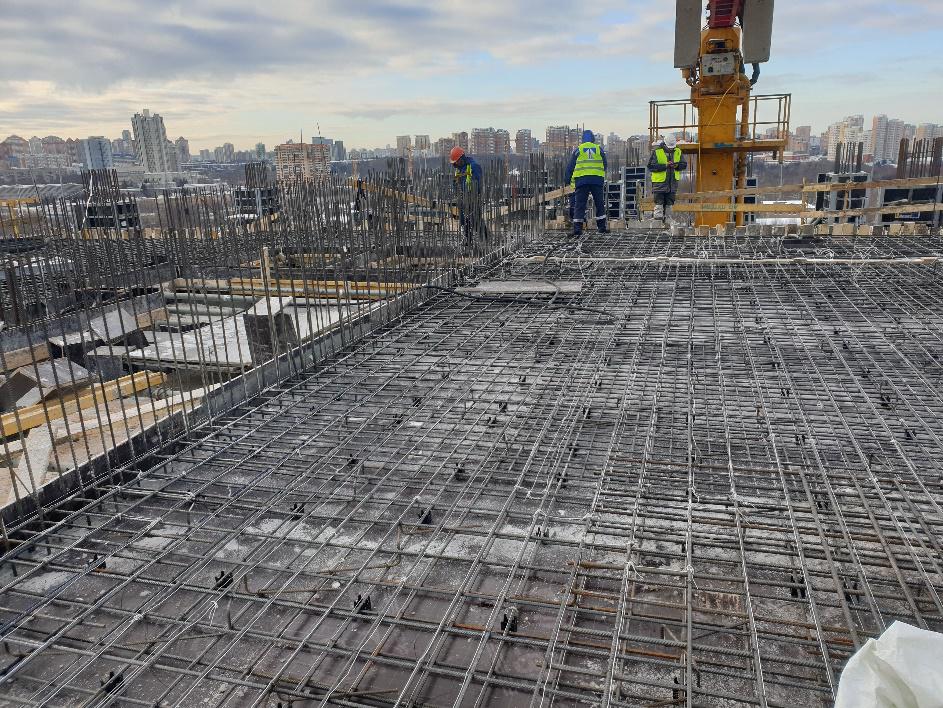

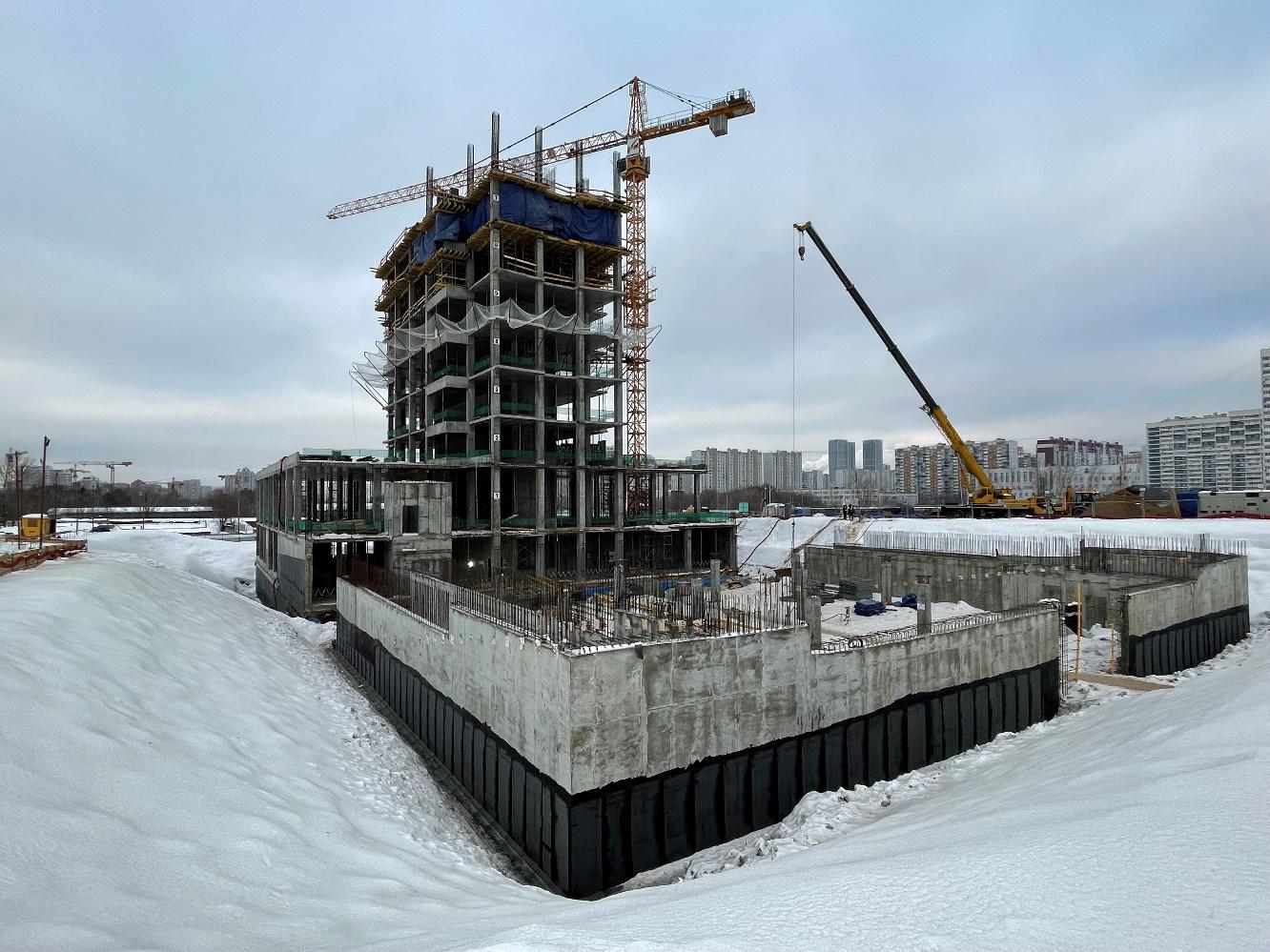

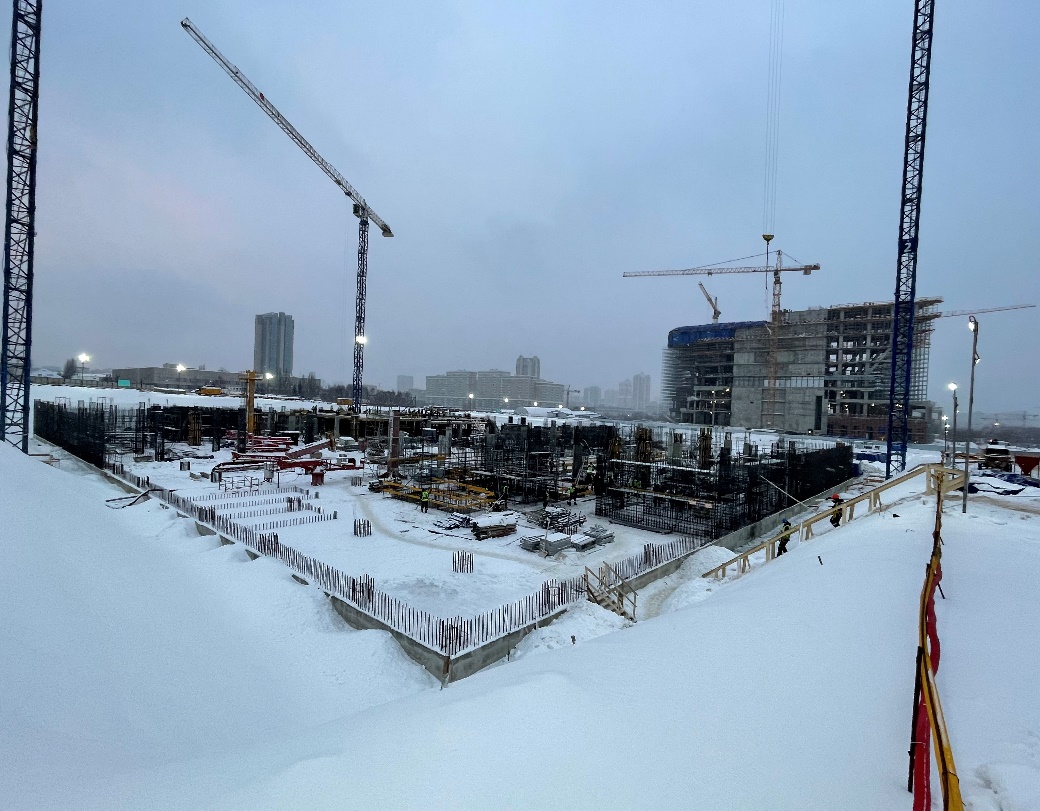

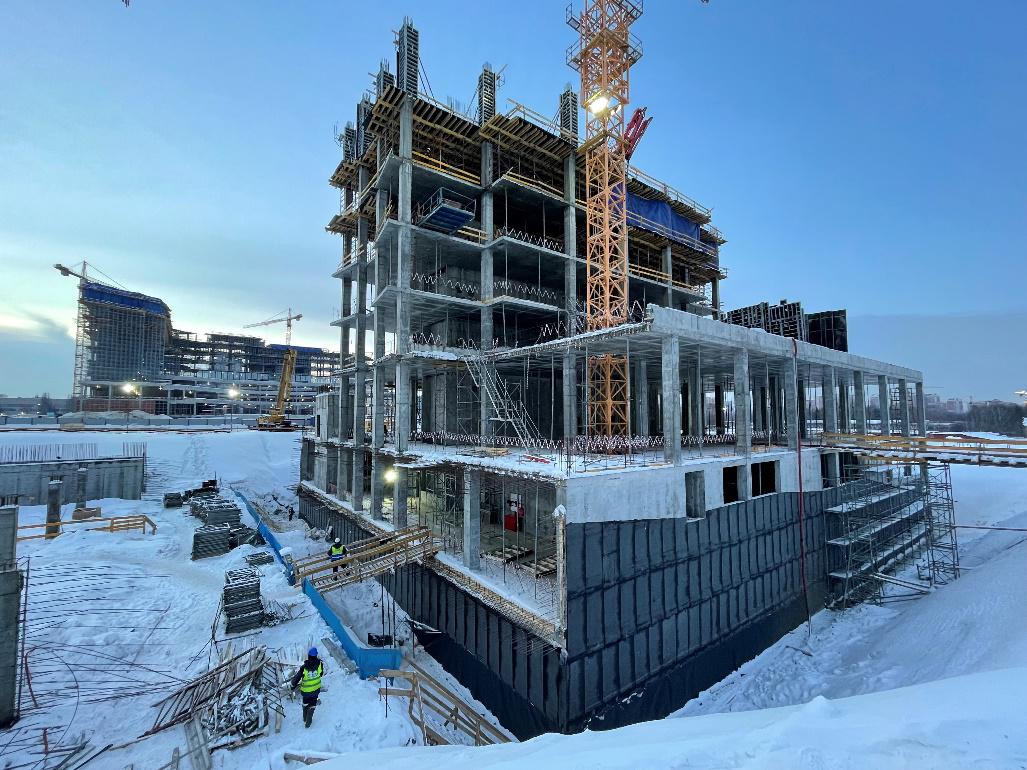

Выполняются несущие монолитные железобетонные конструкции здания на 15 этаже (стены, колонны) с 10.03.2022 по 11.05.2022

Кластер Ломоносов
Март 21

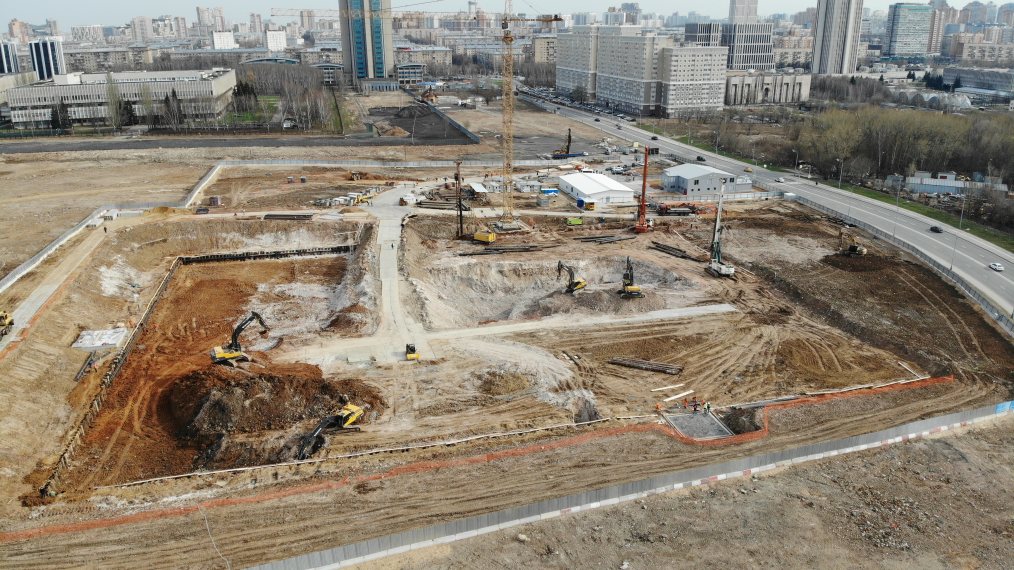

Устройство котлована здания
Устройство котлована здания

Апрель 21

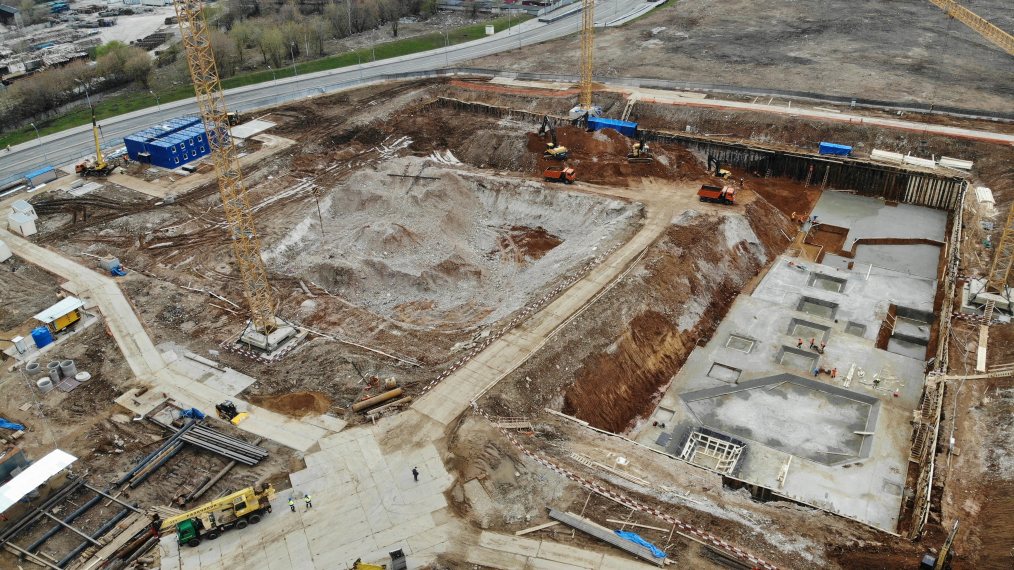

Устройство котлована здания и фундаментной подготовки
Устройство котлована здания и фундаментной подготовки

Май 21
Устройство котлована здания и фундаментной подготовки
Устройство котлована здания и фундаментной подготовки

Июнь 21

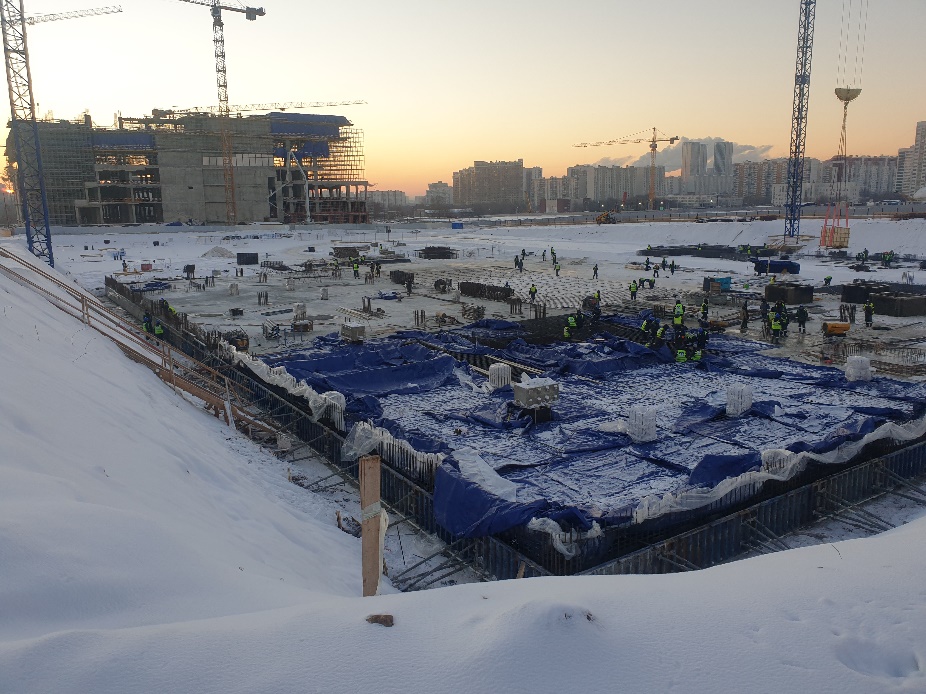

Устройство фундаментной плиты здания
Устройство фундаментной плиты здания

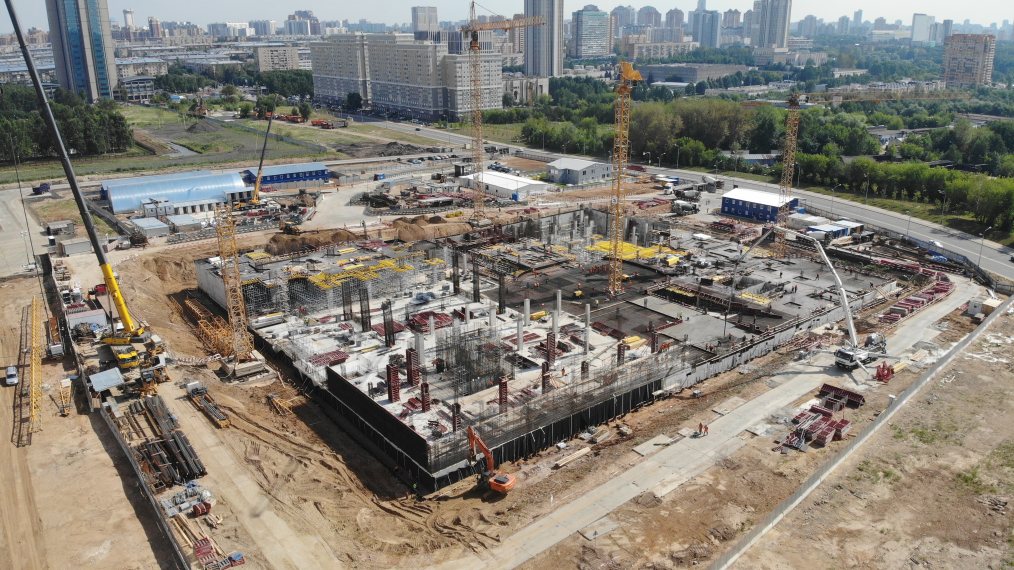

Июль 21
Устройство фундамента здания и подземного этажа
Устройство фундамента здания и подземного этажа

Август 21

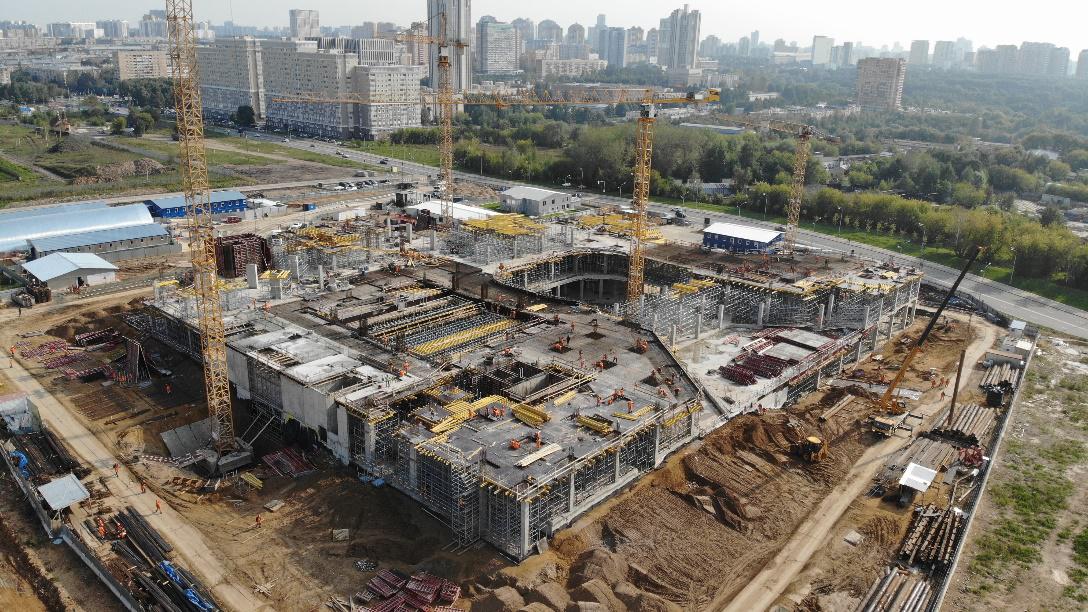

Устройство монолитного каркаса здания (1-2 этажи)
Устройство монолитного каркаса здания (1-2 этажи)

Сентябрь 21

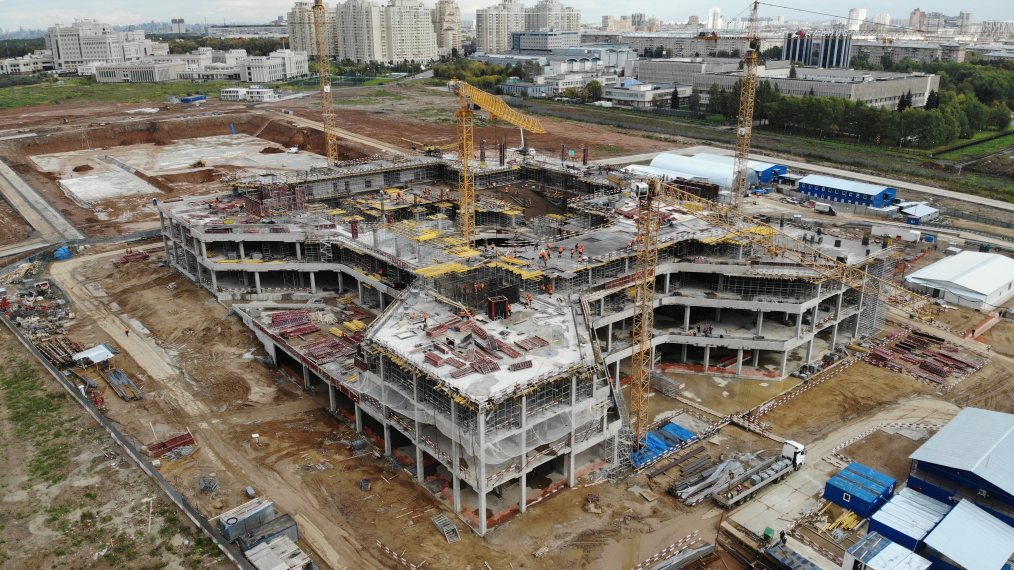

Устройство монолитного каркаса здания (1-4 этажи)
Устройство монолитного каркаса здания (1-4 этажи)

Октябрь 21
Устройство монолитного каркаса здания (1-5 этажи)
Устройство монолитного каркаса здания (1-5 этажи)

Ноябрь 21

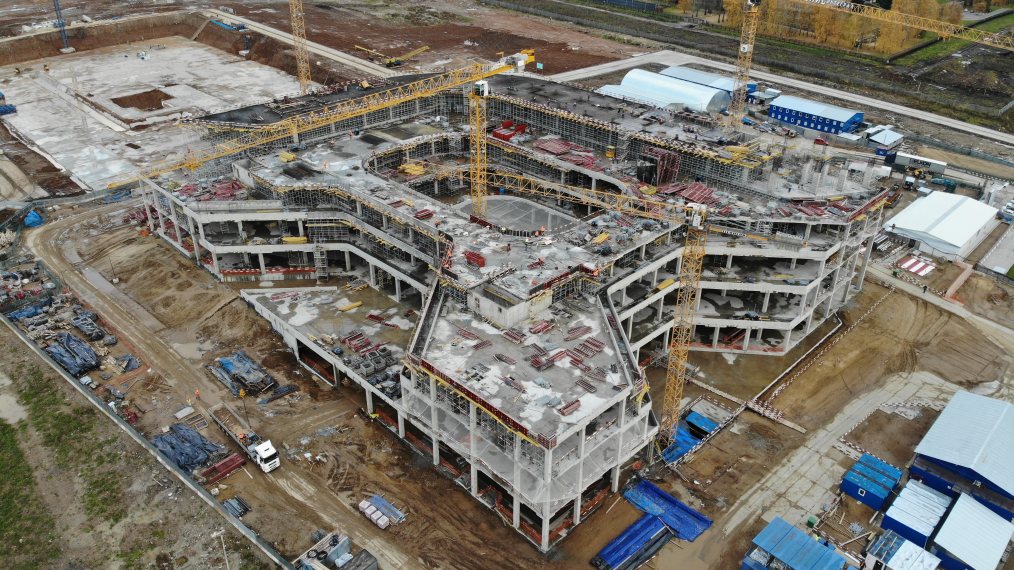

Устройство монолитного каркаса здания (1-6 этажи)
Устройство монолитного каркаса здания (1-6 этажи)

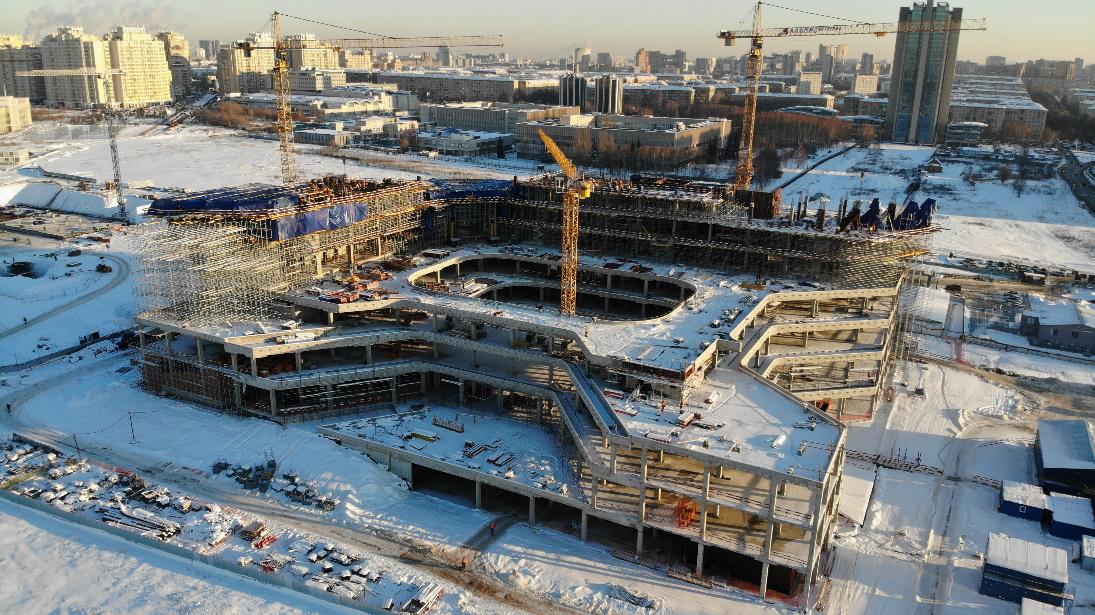

Декабрь 21
Устройство монолитного каркаса здания (1-7 этажи)
Устройство монолитного каркаса здания (1-7 этажи)

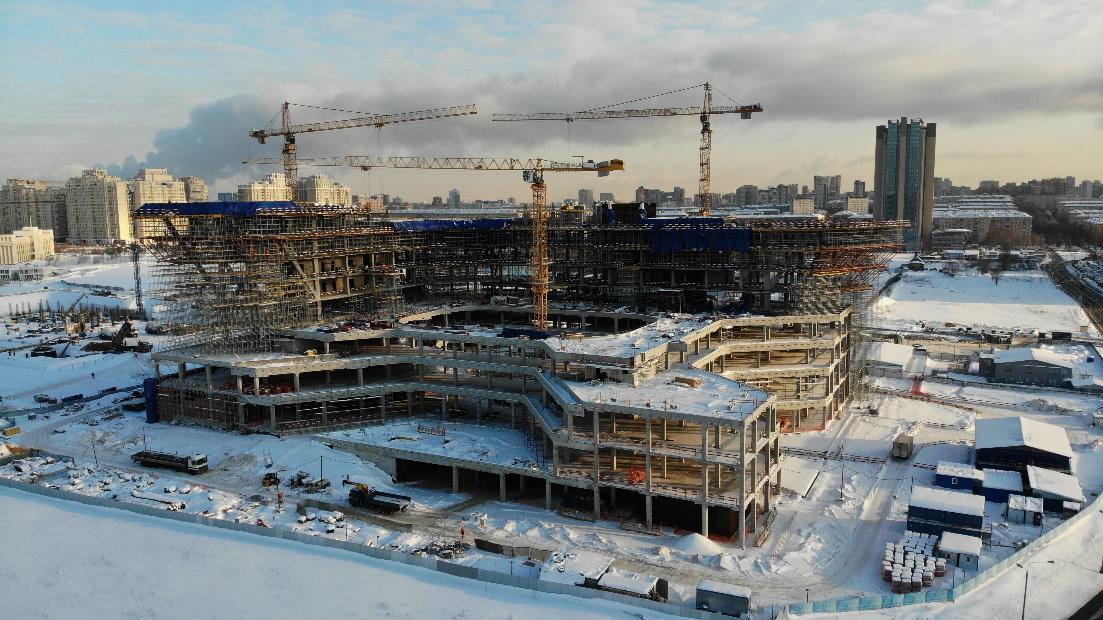

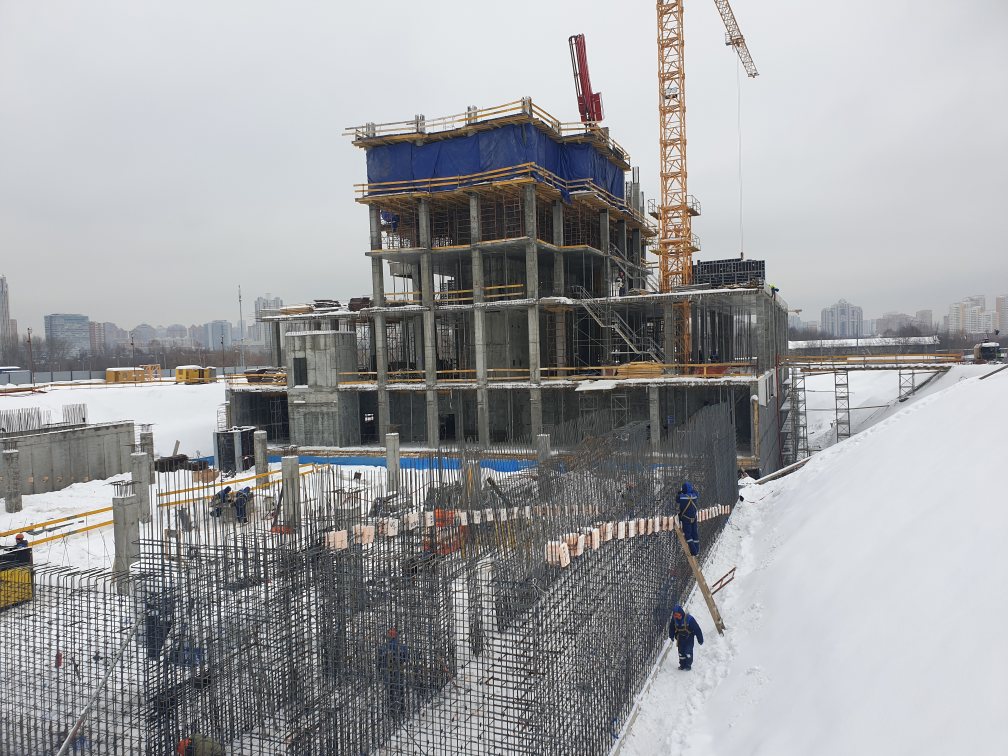

Январь 22

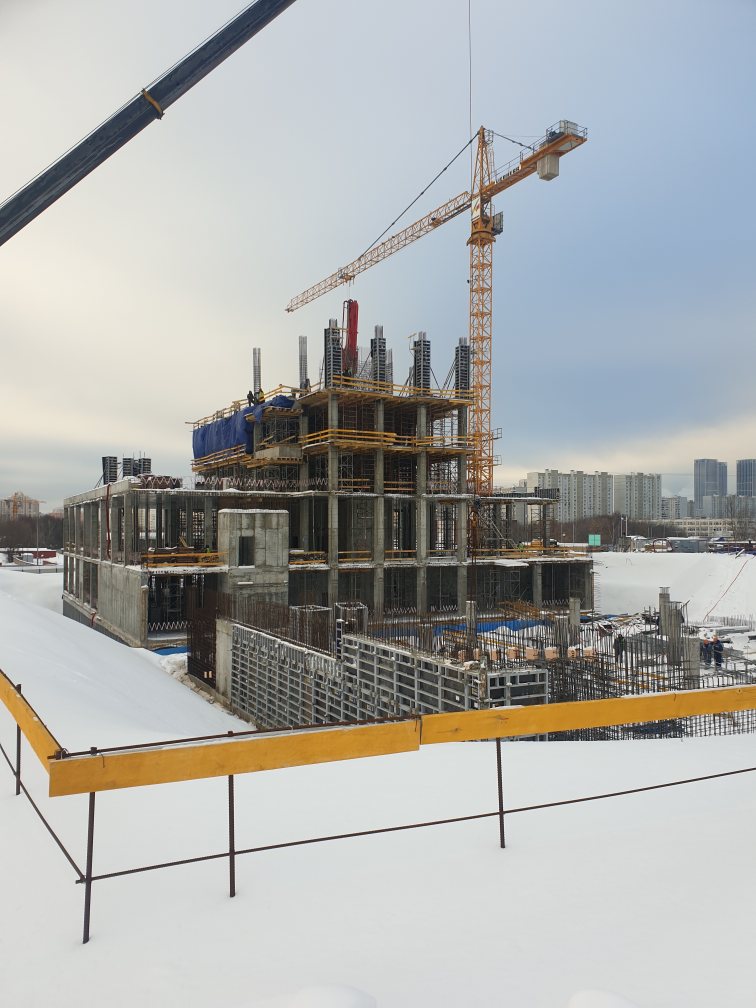

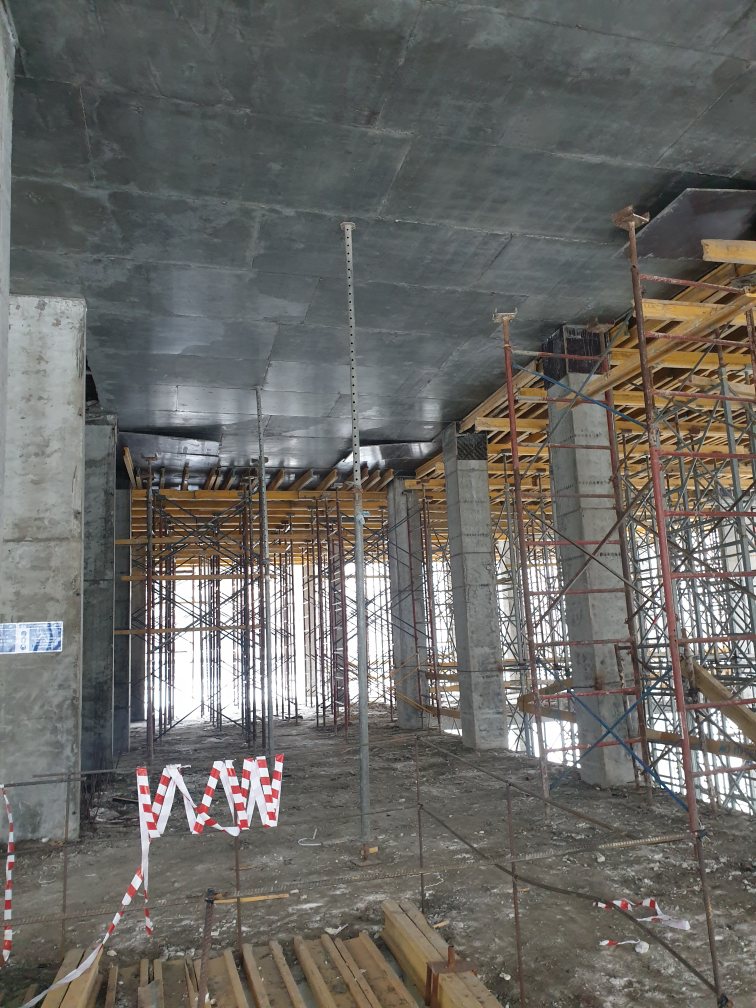

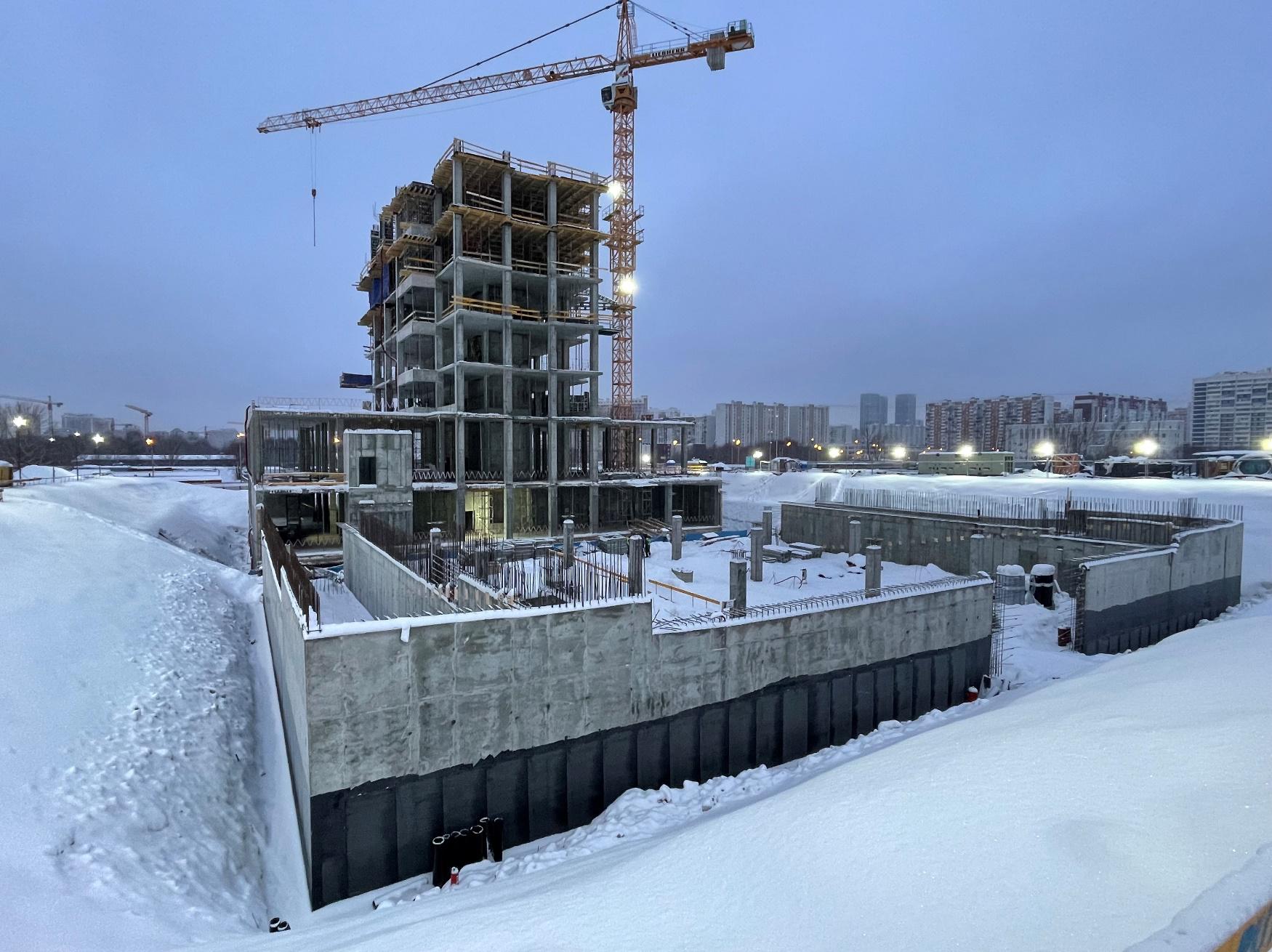

Устройство монолитного каркаса здания (1-8 этажи)

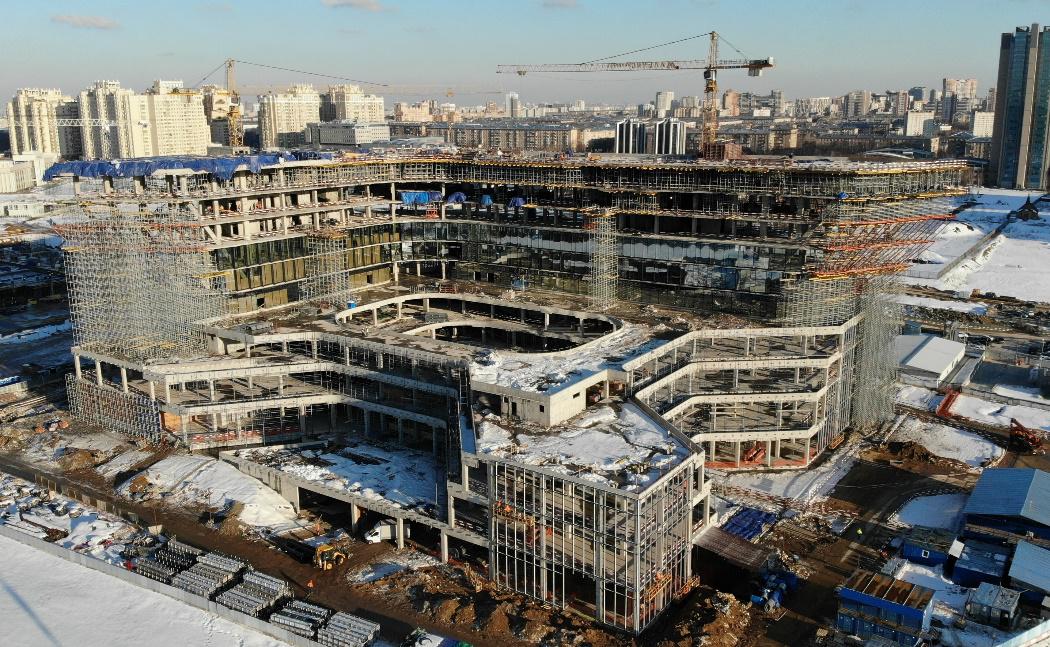

Февраль 22
Устройство монолитного каркаса здания (1-7 этажи)
и монтаж фасада
Устройство монолитного каркаса здания (1-7 этажи)
и монтаж фасада

Март 22
Устройство монолитного каркаса здания завершено, ведётся монтаж фасадных систем и внутренние работы

Междисциплинарный кластер

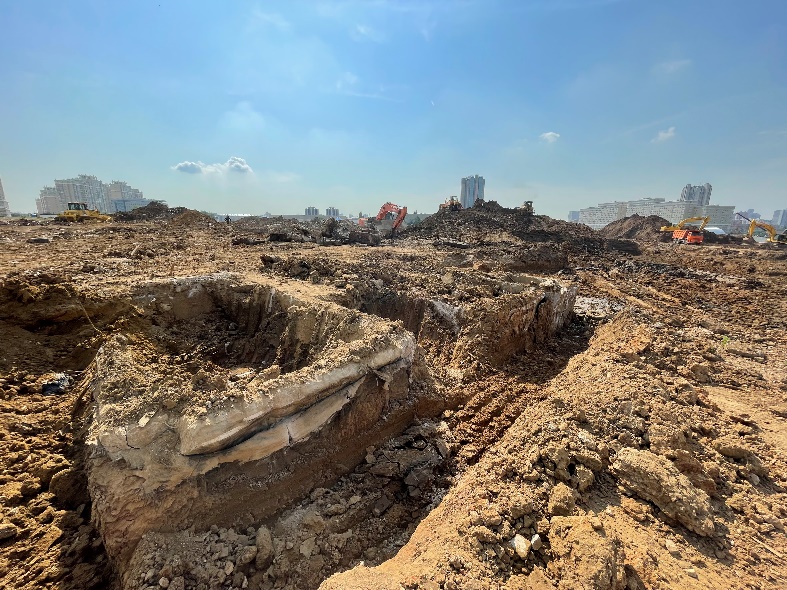

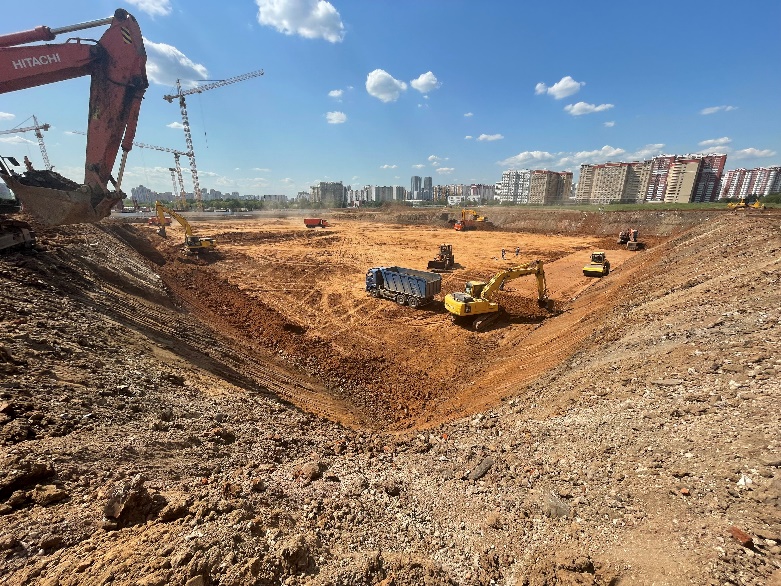

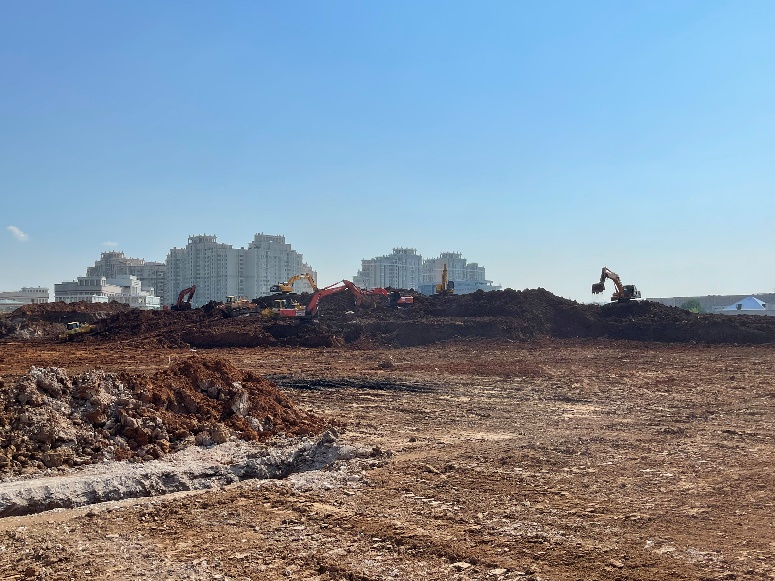

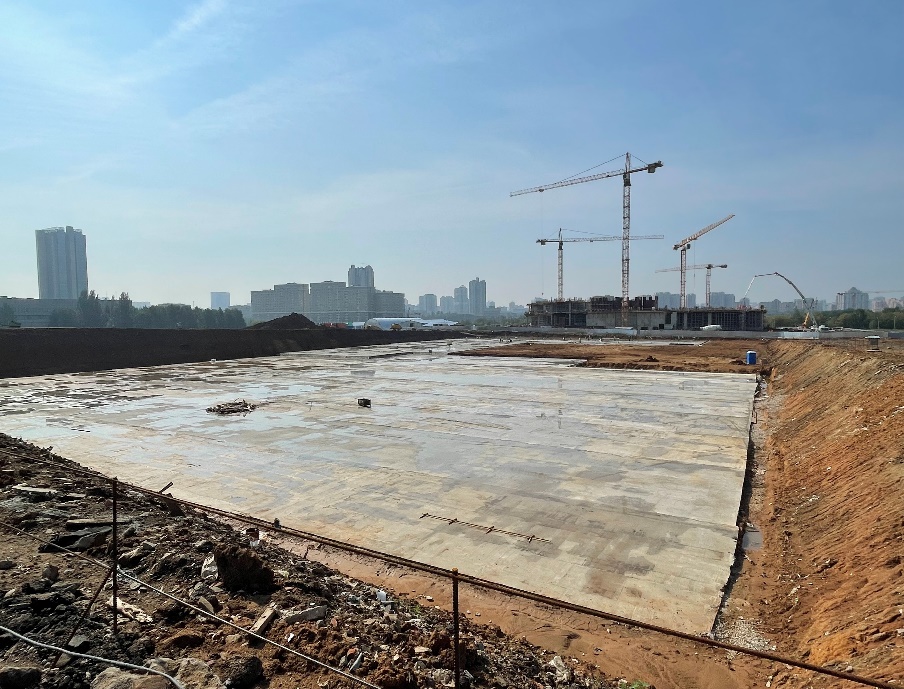

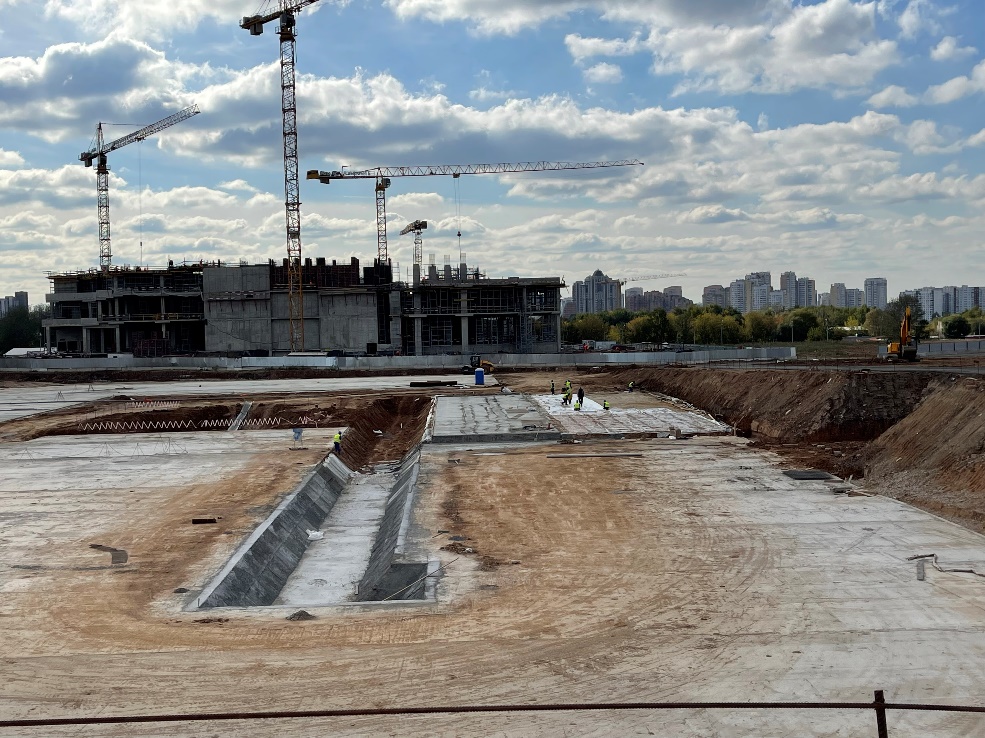

Разработка котлована в период с 02.06.2021 по 06.08.2021

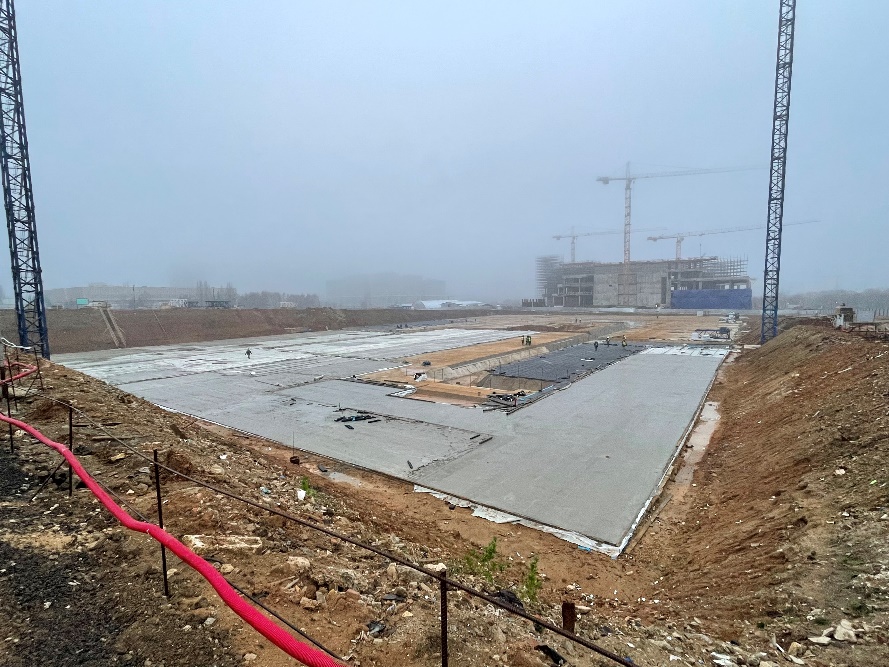

Устройство бетонной подготовки под фундаментную плиту в период с 06.08.2021 по 18.10.2021

Устройство горизонтальной гидроизоляции и цементно-песчаной стяжки в период с 18.10.2021 по 22.11.2021

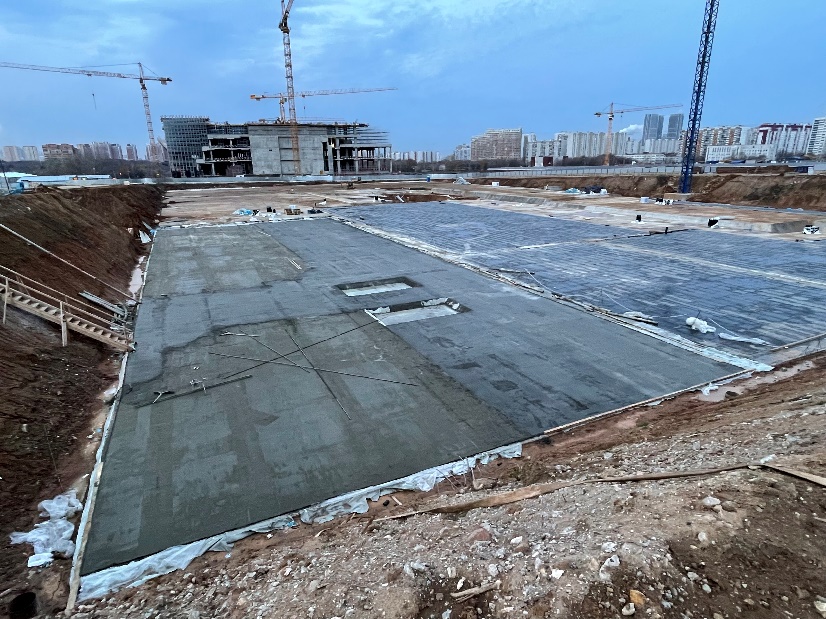

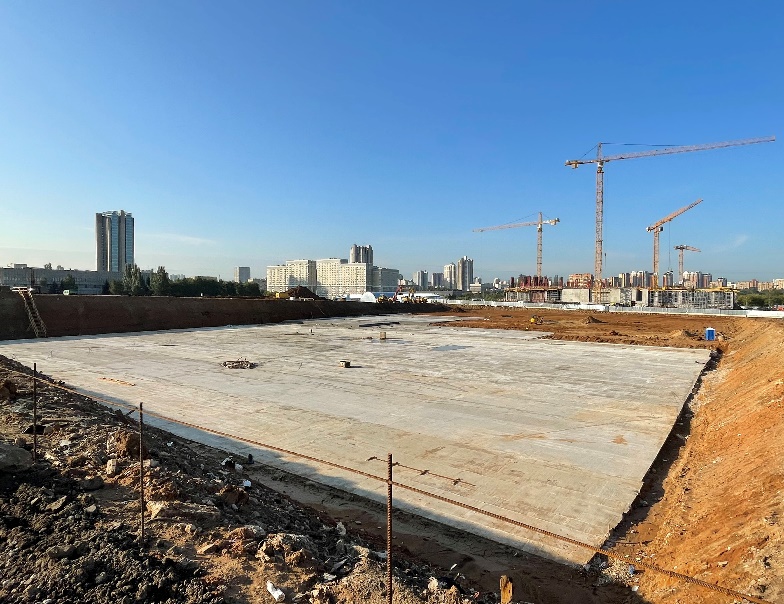

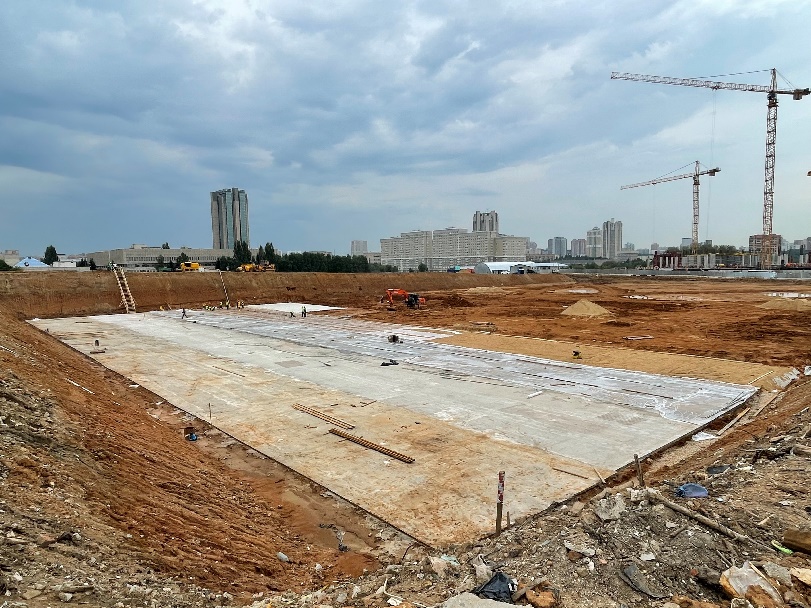

Возведение фундаментной плиты в период с 22.11.2021 по 01.03.2022

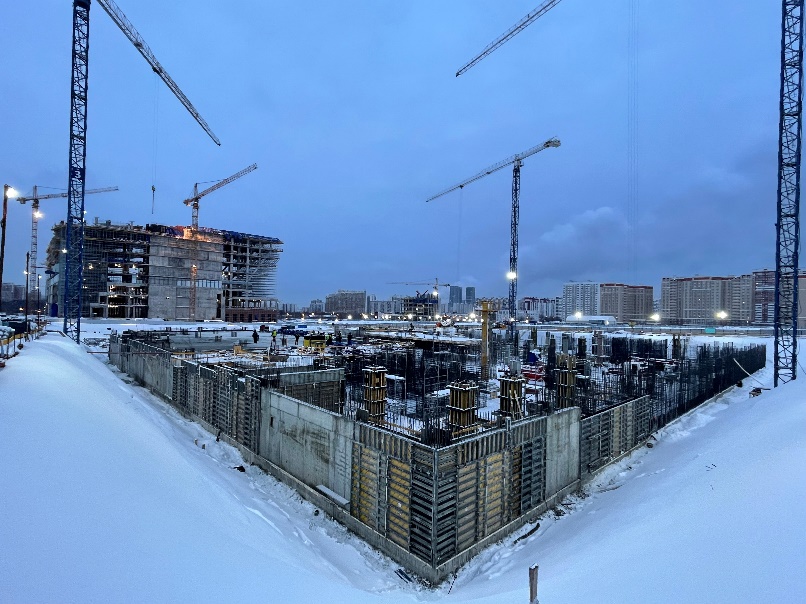

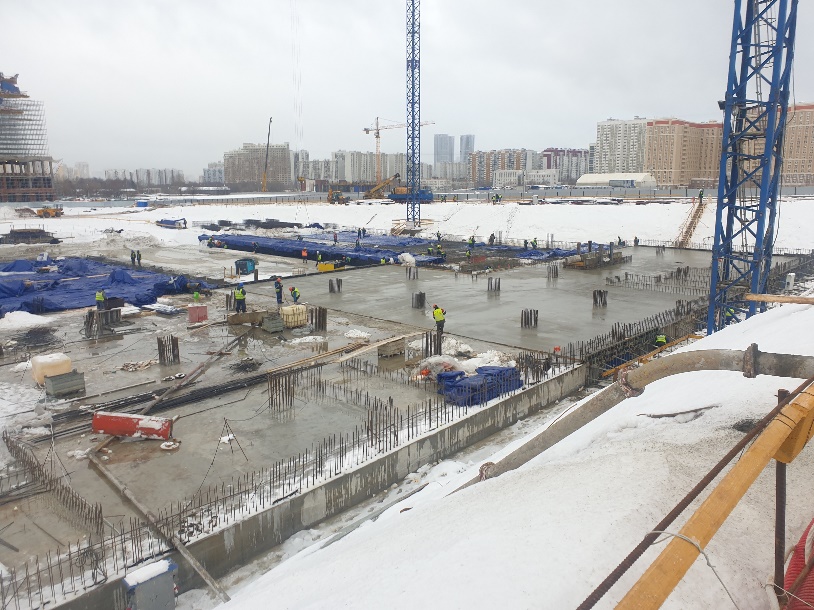

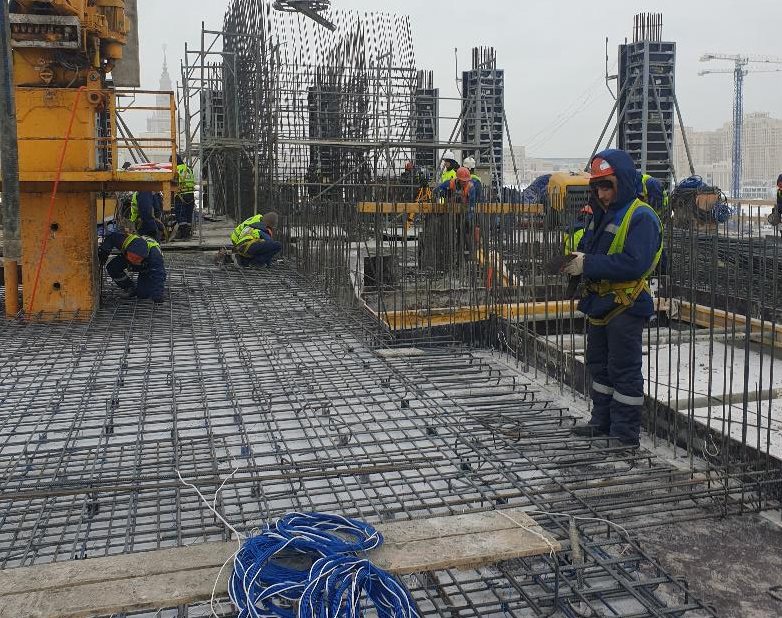

Возведение монолитных конструкций «-1 этажа» в период с 03.01.2022 по 14.03.2022

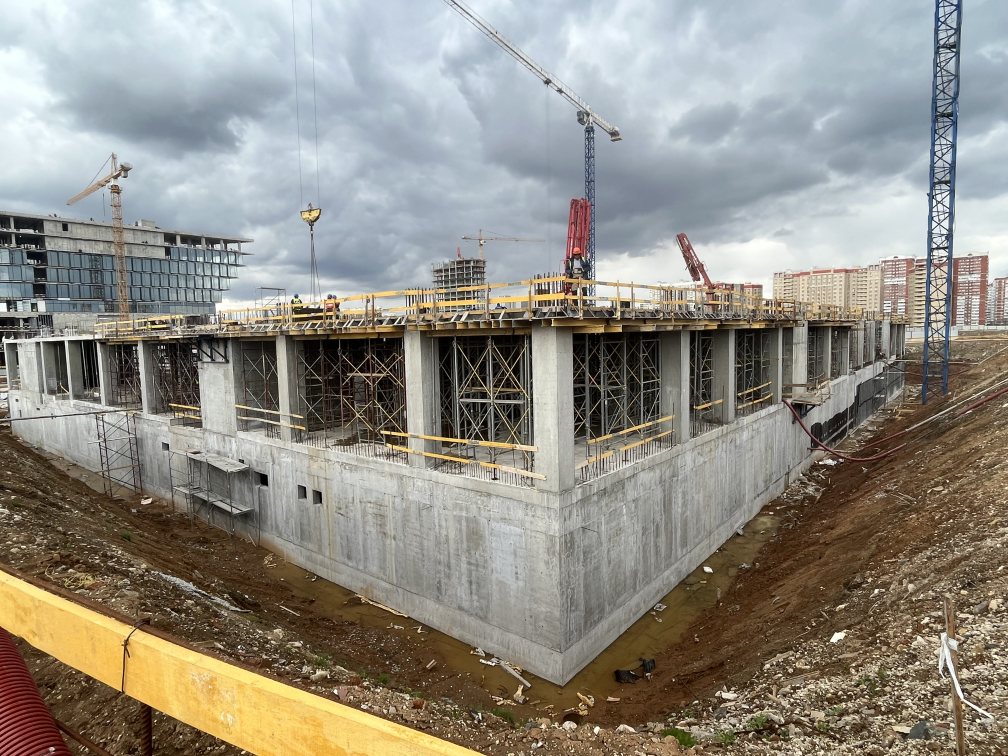

Выполняются несущие монолитные железобетонные конструкции здания на 1 этаже (стены, колонны и плита перекрытия) в период с 14.03.2022 по 11.05.2022
